На ЛАЭС завершился первый этап пролива технологических систем на открытый реактор энергоблока №1
На строящемся энергоблоке №1 Ленинградской АЭС завершился первый (пассивный) этап операции по проливу технологических систем на открытый реактор: проведен пролив трубопроводов от компенсатора давления и четырех гидроёмкостей системы аварийного охлаждения активной зоны (САОЗ) до реактора.
«Предварительно данное оборудование было заполнено химически обессоленной водой с помощью штатных насосов вспомогательных систем, затем в ёмкостях САОЗ сжатым воздухом подняли давление до 3 кгс. После того, как были открыты задвижки на сливе с гидроёмкостей САОЗ, вода под напором стала поступать в корпус реактора, очищая аварийные трубопроводы. Пролив дыхательного трубопровода компенсатора давления осуществлялся самотёком», - пояснил начальник реакторного цеха строящейся Ленинградской АЭС Виталий Шутиков.

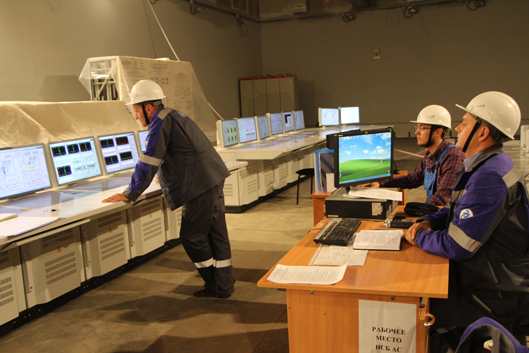

Все переключения производились по пошаговым процедурам дистанционно с блочного пункта управления (БПУ) начальником смены реакторного цеха под контролем начальника смены блока, там же отслеживались необходимые технологические параметры: давление и уровни в емкостях. Организовывал работы по программе персонал наладочной организации, они же контролировали ход процесса как на БПУ, так и непосредственно на месте, в центральном зале.
«Пролив на открытый реактор – важный этап на пути ввода АЭС в эксплуатацию. Он проводится с целью проверки проходимости трубопроводов, соединяющих оборудование первого контура, отсутствия в них посторонних предметов, а также для их послемонтажной очистки от возможных механических примесей (песок, окалины). Сегодняшняя операция подтвердила высокое качество монтажа трубопроводов. Проведенные испытания считаю успешными», - сказал директор Ленинградской АЭС Владимир Перегуда. Он также добавил, что процедура пролива проводится в соответствии с утвержденными программами и графиками и связана с подготовкой к выходу на следующий этап - А1, во время которого будут проходить индивидуальные испытания и опробования оборудования.
.png)
В ходе проведения пролива были взяты и направлены на анализ в химическую лабораторию Ленинградской АЭС пробы воды, поступавшей из трубопроводов в корпус реактора. После получения результатов анализа можно будет судить о соответствии качества промывочной воды требованиям программы по показателю «прозрачность», а также о наличии в ней механических примесей.
В ближайшее время начнется второй (активный) этап пролива, в процессе которого будут опробованы 12 аварийных насосов и два насоса системы подпитки и борного регулирования, промыты петли главного циркуляционного трубопровода (ГЦТ) и линии связи ГЦТ с аварийными системами, проверена работа этих систем. Полностью завершить пролив технологических систем на открытый реактор планируется до конца текущего месяца.
Все новости за сегодня (27)
08:53, 17 Апреля 26
Эксперты подтвердили высокий уровень производственной деятельности плавучей АЭС на Чукотке
дальше..
|
 |
08:42, 17 Апреля 26
В Москве испытали оптический кабель для авиации
дальше..
|
 |
08:31, 17 Апреля 26
СГК вложит в капремонт энергоблока Новосибирской ТЭЦ-5 около полумиллиарда рублей
дальше..
|
 |
08:21, 17 Апреля 26
«Россети Новосибирск» ввели в эксплуатацию в 2025 году 499 км ЛЭП
дальше..
|
 |
08:12, 17 Апреля 26
Время истинных романтиков: 55 лет назад комсомольцы начали строительство порта в бухте Врангеля
дальше..
|
 |
07:46, 17 Апреля 26
Проект «Росатома» «Творцы атомных городов» стал лауреатом международной премии «Соцтех»
дальше..
|
 |
07:44, 17 Апреля 26
Модернизация трамвайных сетей Москвы впервые пройдёт без остановки движения
дальше..
|
 |
07:35, 17 Апреля 26
«Росатом» организовал в Железногорске «битву» атомных эрудитов среди школьников
дальше..
|
 |
07:27, 17 Апреля 26
Сотрудники Новосибирской ГЭС сдали 9 литров донорской крови
дальше..
|
 |
07:22, 17 Апреля 26
«Росэл» изготовил опытную партию гибко-жестких плат для бортовых устройств космических аппаратов
дальше..
|
 |
07:20, 17 Апреля 26
«Ульяновские распределительные сети» электрифицировали более 180 новых объектов
дальше..
|
 |
07:17, 17 Апреля 26
На месторождения Уватского проекта по «зимникам» доставлено рекордное количество грузов
дальше..
|
 |
07:14, 17 Апреля 26
МЭС Урала модернизировали один из ключевых энерготранзитов Ямала
дальше..
|
 |
07:02, 17 Апреля 26
Артемовская ТЭЦ вывела в ремонт генерирующее оборудование
дальше..
|
 |
07:00, 17 Апреля 26
Правительство дополнительно выделило почти 3,5 млрд рублей на восстановление электросетей в новых регионах России
дальше..
|
 |
06:51, 17 Апреля 26
«Мосгаз» проверил газовые фонари в Москве на безопасность и качество свечения
дальше..
|
 |
06:45, 17 Апреля 26
«Эрвольт» помогает Кыргызстану создать международный центр подготовки энергетиков
дальше..
|
 |
06:12, 17 Апреля 26
Общая наработка двигателей ПД-8 превысила 6100 часов
дальше..
|
 |
05:51, 17 Апреля 26
«Юнител Инжиниринг» оснастил подстанцию «Магдагачи» в Приамурье современным оборудованием
дальше..
|
 |
05:47, 17 Апреля 26
Гигафабрика «Росатома» в Новой Москве получила 40 МВт мощности
дальше..
|
 |
05:44, 17 Апреля 26
Омские ученые создают прототип морозостойкой пластиковой тары для нефтепродуктов
дальше..
|
 |
05:39, 17 Апреля 26
НОВАТЭК-Челябинск» подвел итоги патриотического конкурса «Огонь Победы»
дальше..
|
 |
05:32, 17 Апреля 26
«Россети Сибирь» в 2026 году подключат к сетям более сотни социальных объектов в Кузбассе
дальше..
|
 |
05:19, 17 Апреля 26
Новочеркасская ГРЭС перешла на летний режим работы
дальше..
|
 |
05:17, 17 Апреля 26
Волжская ГЭС открыла водосливную плотину для специального весеннего попуска воды в низовья Волги
дальше..
|
 |
05:11, 17 Апреля 26
«Росатом» представил ряд проектов в Приморье
дальше..
|
 |
05:07, 17 Апреля 26
В Мордовии газифицирован православный храм в селе Новое Пшенево
дальше..
|
 |
|
 |
|
|
