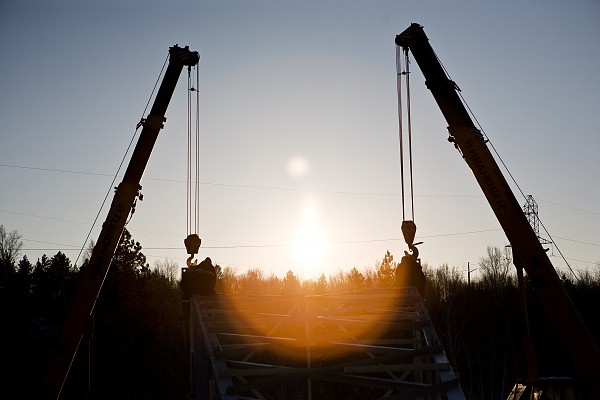

«Индастек» смонтировал первую тысячу фундаментов опор ВЛ 500 кВ «Зейская ГЭС - Амурская»
Комментируя ход строительства, представитель Группы компаний «Индастек» Эдуард Ананьев рассказал: «Не взирая на погодные условия, а ведь температура сейчас постоянно держится на отметке ниже 40 градусов, работа продолжается практически без перерывов. Строители делают все необходимое для своевременного выполнения всех взятых на себя обязательств. В соответствии с графиком пройдено 2/3 всего пути. В ходе строительства будет установлено 1347 опор ЛЭП».
В ходе строительства воздушной линии энергостроителями смонтировано 543 опоры ЛЭП, а также 54 км провода. Монтируемый провод марки АС 330/43 предназначен специально для передачи электрической энергии в воздушных электрических сетях в районах с умеренным и холодным климатом, к которым относится Амурская область.
В ходе работ на Зейской ГЭС будет реконструировано открытое распределительное устройство (ОРУ) 500 кВ. На пересечении ВЛ 500 кВ «Зейская ГЭС - Амурская» с судоходной рекой Зея «Индастек» выполнит строительство спецперехода, длина которого составит 2275 метров, высота опор – 99 метров. Поскольку температура воздуха в зимний период на этом участке может достигать 52 градусов мороза, провод, изоляция и арматура на переходе будут исполнены в усиленном варианте.
Завершение всех строительно-монтажных работ планируется в четвертом квартале 2012 года. Общая протяженность линии ВЛ 500 кВ «Зейская ГЭС - Амурская» составит 365 километров. В связи со сложным рельефом местности на трассе имеется 45 углов поворота. На своем пути, ВЛ 500 «Зейская ГЭС - Амурская» пересекает федеральную трассу М-58 «Амур», железную дорогу Москва - Хабаровск, а также реки Уркан и Зея.
Работы выполняются в рамках реализации проекта по строительству энергомоста 500 кВ Зейская ГЭС - Амурская - государственная граница общей протяженностью свыше 510 км. В результате его завершения будут обеспечены условия для выдачи избыточной мощности энергоисточников Амурской области в КНР.
Группа компаний «ИНДАСТЕК» осуществляет весь спектр проектирования и строительства объектов электроэнергетики любой сложности на всей территории России. Большой опыт возведения электроподстанций, воздушных и кабельных линий электропередачи различного класса напряжения позволяет обеспечить высококачественное проведение широкого спектра работ, от проектирования, поставки полного комплекта оборудования и материалов, до выполнения строительных, монтажных и пусконаладочных работ.
09:08, 27 Марта 26
Ростехнадзор утвердил декларацию безопасности гидротехнических сооружений Нижегородской ГЭС
дальше..
|
 |
08:44, 27 Марта 26
«Камский кабель» дебютирует на выставке «Связь-2026» с новой продукцией — волоконно-оптическими кабелями
дальше..
|
 |
08:14, 27 Марта 26
«Чувашэнерго» обеспечило электроэнергией храм в Комсомольском округе
дальше..
|
 |
08:07, 27 Марта 26
Сервисные специалисты ЭНЕРГАЗа провели комплексное техобслуживание дожимной компрессорной станции на ГТУ ТЭЦ в Балашихе
дальше..
|
 |
07:43, 27 Марта 26
«Ростовэнерго» в 2026 году построит и реконструирует 319 км ЛЭП
дальше..
|
 |
07:31, 27 Марта 26
Екатеринбургские газовики провели урок для пенсионеров
дальше..
|
 |
06:53, 27 Марта 26
Завод «АЭМ-Спецсталь» изготовит реактор ВВЭР-ТОИ для третьего энергоблока Курской АЭС-2
дальше..
|
 |
06:34, 27 Марта 26
Завод полупроводниковых приборов получил отечественный порошок молибдена для микроэлектроники
дальше..
|
 |
06:26, 27 Марта 26
На территории Якутии насчитывается более 300 объектов с признаками гидротехнических сооружений
дальше..
|
 |
06:20, 27 Марта 26
В России разрабатывают локальные геомагнитные модели высокого разрешения для нефтегазовых месторождений
дальше..
|
 |
06:15, 27 Марта 26
Осадки в бассейне Томи в полтора раза превысили норму
дальше..
|
 |
05:52, 27 Марта 26
«Газпром трансгаз Санкт-Петербург» в 2025 году сэкономил газа и электричества на сумму 2,1 млрд рублей
дальше..
|
 |
05:50, 27 Марта 26
Ростехнадзор актуализирует перечень объектов ядерного топливного цикла
дальше..
|
 |
05:45, 27 Марта 26
Комсомольская ТЭЦ-3 израсходует на ремонты 400 млн рублей
дальше..
|
 |
05:41, 27 Марта 26
Системный оператор и ГЭК Китая углубляют техническое сотрудничество
дальше..
|
 |
05:35, 27 Марта 26
Кармановская ГРЭС модернизировала энергоблок №1
дальше..
|
 |
05:30, 27 Марта 26
Суд приостановил эксплуатацию шахты «Октябрьская-Южная» в Ростовской области
дальше..
|
 |
05:23, 27 Марта 26
Ученые ДВФУ и ДВО РАН создали сверхпрочный материал для бурового оборудования
дальше..
|
 |
05:19, 27 Марта 26
Ростехнадзор подтвердил соответствие проектным требованиям объектов «Силы Сибири»
дальше..
|
 |
04:51, 27 Марта 26
«Оренбургнефть» в 2025 году сэкономила 80 млн кВт*ч
дальше..
|
 |
04:46, 27 Марта 26
На юге Москвы модернизируют газорегуляторный пункт «Нагатино-7»
дальше..
|
 |
04:44, 27 Марта 26
В деревне Маломахово Тверской области построен газопровод
дальше..
|
 |
04:40, 27 Марта 26
«Россети Новосибирск» демонтировали незаконные подвесы оптоволокна в посёлке Посевная
дальше..
|
 |
04:36, 27 Марта 26
Правительство России содействует развитию инфраструктуры ОЭЗ «Алабуга»
дальше..
|
 |
04:33, 27 Марта 26
В селе Сосновка Хабаровского края введен в эксплуатацию распределительный газопровод
дальше..
|
 |
04:30, 27 Марта 26
Ростех оснащает аэропорты России современным радиоэлектронным оборудованием
дальше..
|
 |
04:22, 27 Марта 26
«Мособлэнерго» оборудовало учебный полигон для студентов Электростальского колледжа
дальше..
|
 |
04:17, 27 Марта 26
На Владивостокской ТЭЦ-2 началась ремонтная кампания
дальше..
|
 |
04:12, 27 Марта 26
Амурский галохимический комплекс запустил тренажер для операторов котельной
дальше..
|
 |
04:07, 27 Марта 26
В Дне карьеры НИУ «МЭИ» приняли участие более 90 компаний реального сектора экономики
дальше..
|
 |
04:00, 27 Марта 26
В Новгородской области газифицировали усадьбу Жадины
дальше..
|
 |
03:47, 27 Марта 26
Барнаульская ТЭЦ-3 модернизирует циркуляционную насосную станцию
дальше..
|
 |
03:35, 27 Марта 26
На Омской ТЭЦ-4 установлена отечественная система управления технологическим процессом
дальше..
|
 |
03:31, 27 Марта 26
Объем добычи газа на Чаяндинском месторождении превысил 100 миллиардов кубометров
дальше..
|
 |
03:29, 27 Марта 26
В бассейне Чебоксарского водохранилища началось половодье
дальше..
|
 |
03:25, 27 Марта 26
Запасы газа в ПХГ Европы снизились до 28,45%
дальше..
|
 |
|
 |
