Главная / Новости / Отрасли ТЭК / Готовность Гоцатлинской ГЭС достигла 75%

Новости


13:31, 27 Января 14
Гидроэнергетика Россия Северо-Кавказский ФО
Готовность Гоцатлинской ГЭС достигла 75%

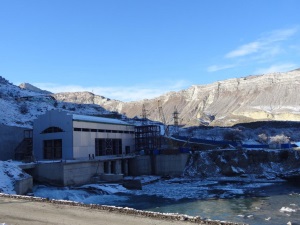

Строительная готовность Гоцатлинской ГЭС, которая возводится на р. Аварское Койсу в Дагестане, достигла 75%. В здании ГЭС продолжается монтаж гидротурбины №2, ведется подготовка к переносу рабочего колеса гидроагрегата №1 с монтажной площадки в шахту турбины.

На Гоцатлинской ГЭС будут установлены два гидроагрегата мощностью по 50 МВт каждый, оборудованные радиально-осевыми турбинами. Рабочее колесо диаметром 3,1 м имеет вес 20,4 тонны. К настоящему времени все комплектующие гидросилового оборудования доставлены с заводов-изготовителей на строительную площадку. Сборка и монтаж генераторов гидроагрегатов начнется в самое ближайшее время.

В машинном зале строящейся ГЭС установлены и забетонированы закладные части турбин — статоры и спиральные камеры, смонтированы предтурбинные дисковые затворы диаметром 4 м. Введен в эксплуатацию мостовой кран грузоподъемностью 200 т, с помощью которого ведется сборка гидроагрегатов.

Завершаются работы по созданию теплового контура машинного зала станции. Закончено сооружение кровли здания ГЭС, ведутся отделочные работы. Продолжается бетонирование траншейного водослива эксплуатационного водосброса и водоприемника ГЭС. Идет подготовка к началу монтажа оборудования водоприемника. Заканчивается сооружение селеотводного лотка в логу Ахулитляр с мостовым переходом.

Продолжается строительство плотины Гоцатлинской ГЭС, отметка которой уже достигла 636,2, при проектной отметке гребня 669 м. Возведено более 26 метров асфальтобетонной диафрагмы плотины, на ее укладку понадобилось более 3500 кубов смеси. С понижением температуры в осенне-зимний период интенсивность укладки литого асфальтобетона увеличивается и может уже в ближайшее время достигнуть 4-7 метров в месяц.

Начаты работы по созданию 2 очереди комплексной системы безопасности, которая будет введена в эксплуатацию до конца года.

На завершающем этапе находится сборка металлического каркаса здания административно-бытового комплекса. В здании комплектного распределительного устройства (КРУЭ) практически закончено возведение монолитного перекрытия под оборудование.

Строительство Гоцатлинской ГЭС мощностью 100 МВт и среднегодовой выработкой 350 млн кВт.ч ведется с января 2007 года. Организатор строительства  ОАО «Сулакский ГидроКаскад» — 100% дочернее общество ОАО «РусГидро».

После завершения строительства Гоцатлинская ГЭС станет четвертой по мощности электростанцией Дагестана. Ввод ее в эксплуатацию позволит существенно сократить дефицит электроэнергии в республиканской энергосистеме, который по итогам 2011 года составил 1,1 млрд кВт.ч.

Сооружения Гоцатлинской ГЭС включают в себя грунтовую галечниковую плотину высотой 68 м, здание ГЭС берегового типа с двумя гидроагрегатами, водоподводящий тракт, эксплуатационный водосброс, отводящий канал.
