СГК проложит тепломагистраль из Абакана в Подсинее

СГК проложит тепломагистраль из Абакана в Подсинее Сибирская генерирующая компания приступила в Хакасии к строительству магистрального трубопровода от котельной №6 в Абакане, по которому уже осенью 2020 года жители более 700 частных домов села Подсинее начнут получать тепло и горячую воду.

Тепломагистраль выйдет за пределы Абакана. Такое техническое решение в Хакасии будет применено впервые.

В апреле 2020 года энергетики СГК приступили к заключительному этапу реализации инвестиционного проекта, которому предшествовала большая подготовительная работа: согласование проекта строительства тепловой сети, закупка материалов и выбор подрядной организации. Все эти процедуры проходили в условиях пандемии и сдвинули начало работ на два месяца, однако срок их окончания остается прежним — осень 2020 года.

По итогам конкурсной процедуры подрядчиком выбрана Красноярская ремонтно-строительная компания.

Красноярская ремонтно-строительная компания (КРСК) обладает большим опытом работы, в том числе на предприятиях СГК, квалифицированным персоналом и необходимой спецтехникой.

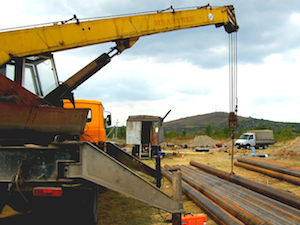

Строительство трубопровода началось с того, что геодезисты перенесли с бумаги на местность координаты тепловой сети и разбили ось трассы, обозначив ее колышками.

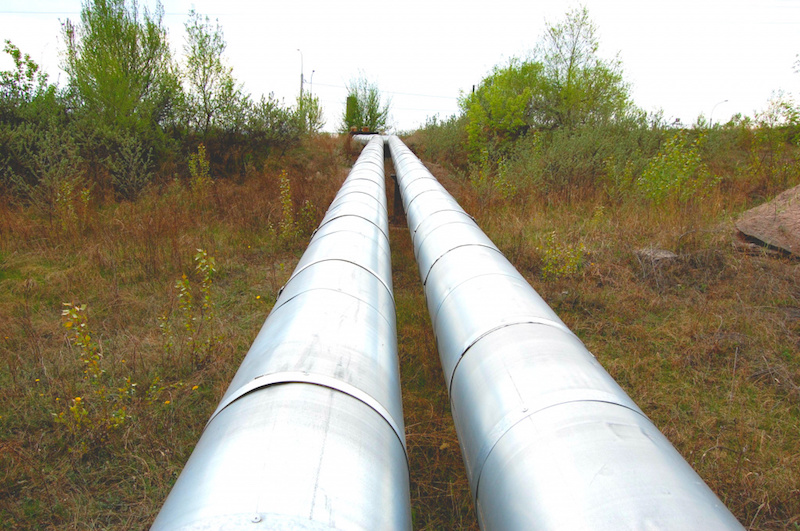

Магистральный трубопровод протяженностью пять с половиной километров пройдет по земле. По пути следования магистрали уже установлены опорные конструкции под новую теплосеть.

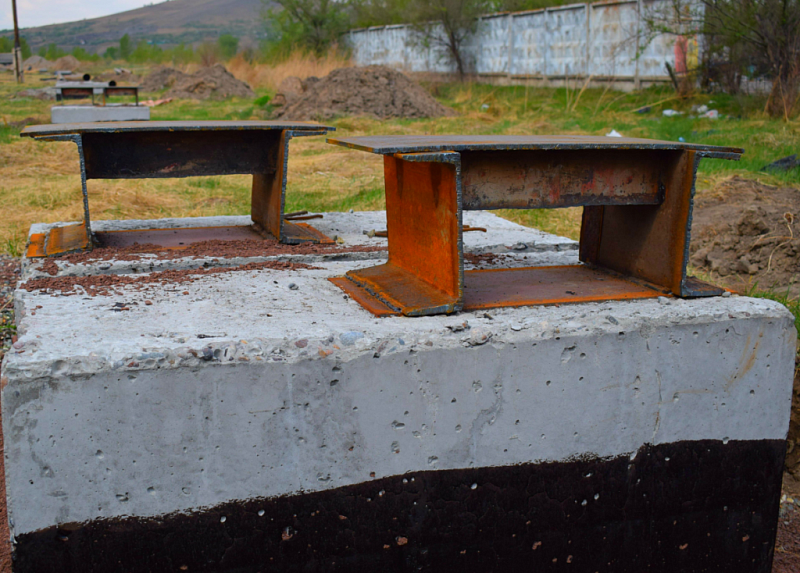

Вот так выгладит неподвижная опора. Задача металлоконструкции — зафиксировать участок трубы в проектном положении вне зависимости от разного рода воздействий: вибраций или температурных удлинений трубы, которые происходят при нагреве металла.

Неподвижная опора. Она должна фиксировать участок трубы в проектном положении вне зависимости от разного рода воздействий


У подвижных (скользящих) опор задача противоположная — обеспечить перемещение труб при температурном удлинении.

Подвижная опора позволит трубе двигаться вдоль оси трассы, не допуская перекосов трубы, без негативных последствий для всей системы теплоснабжения

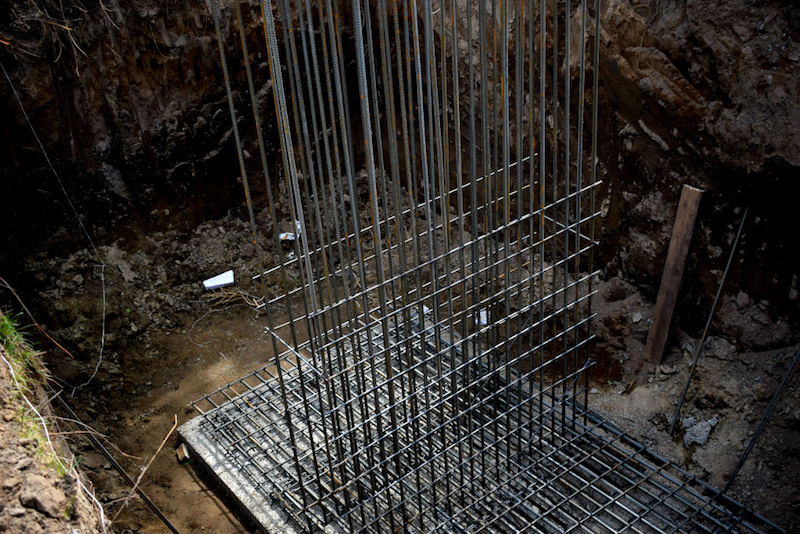

Работа на объекте ведется комплексно: на тех участках, где опоры уже установлены, специалисты приступили к монтажу трубопровода. Там, где их нет, идут земляные работы и закладка фундамента.

Горячая вода круглый год, а не только в отопительный сезон. Это не единственный плюс, который сельчане получат от строительства тепломагистрали: в прошлом останутся и регулярные перебои с теплом. Кроме того, инвестпроект предполагает закрытие местной угольной котельной, которая не модернизировалась много лет, а значит, воздух в Подсинем станет чище.

Энергетики планируют завершить стройку к началу отопительного сезона 2020–2021 годов. Как только дефектоскописты проверят целостность сварных соединений, а трубопровод промоют, горячая вода начнет поступать в дома жителей Подсинего.

Диаметр трубопровода из Абакана в Подсинее составит 273 мм, а совокупный вес стальной трубы превысит 560 тонн


Все новости за сегодня (0)


Поздравляем!
Жигулёвская ГЭС отмечает 70-летний юбилей Жигулёвская ГЭС отмечает 70-летний юбилей

Жигулёвская ГЭС 29 декабря 2025 года отмечает 70-летие со дня пуска первого гидроагрегата. За семь десятилетий станция выработала более 721 млрд кВт·ч.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
