Главная / Новости / Отрасли ТЭК / Строительная готовность Загорской ГАЭС-2 достигла 65%

Новости


09:50, 16 Ноября 11
Гидроэнергетика Россия Центральный ФО
Строительная готовность Загорской ГАЭС-2 достигла 65%

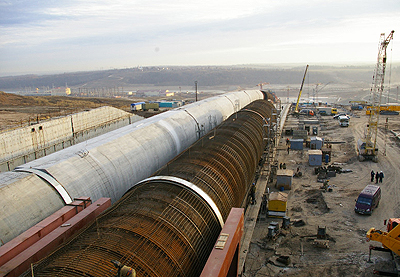

Строительная готовность Загорской ГАЭС-2 достигла 65% На строительной площадке Загорской гидроаккумулирующей электростанции №2 начались работы по сооружению второй из четырех ниток напорных водоводов гидроагрегата №2. Монтаж напорного водовода – один из самых масштабных и трудоемких этапов строительства ГАЭС.




По предварительным оценкам специалистов, строительство второй нитки займет около 12 месяцев. В эти же сроки были завершены работы на водоводе №1. Все работы по строительству станции ведутся в соответствии с директивным графиком. На данный момент общая строительная готовность Загорской ГАЭС-2 составляет около 65%. Напорные водоводы служат в качестве водоподводящего тракта, соединяющего водоприемные устройства с машинным залом, в котором расположены гидроагрегаты ГАЭС. Согласно проекту на будущей станции будет построено всего 4 таких напорных трубопровода длиной 800 м и диаметром 7,5 м каждый. Для обеспечения их устойчивости создается поддерживающая конструкция – свайное поле, глубина свай составляет более 20 метров. На свайное поле устанавливаются верхние бетонные строения, на которые и монтируются металлические обечайки - звенья водоводов, которые собирают в секции и бетонируют. Звенья водоводов представляют собой круглые металлические кольца с навитой арматурой (армокаркасом) длиной 8 м и весом более 70 т каждое. Эти элементы изготавливаются на строительном полигоне Загорской ГАЭС-2 и по рельсовому пути направляются прямо в створ водовода.
Особенностью строительства напорных водоводов второй очереди ГАЭС является то, что обработка бетоном металлических звеньев производится прямо на месте, после их сборки в секции. На сегодняшний день на водоводе №2 смонтированы мостовые переходы двух компенсаторных секций. Полностью сдана 1-я секция и завершаются работы на 2-й секции водовода. Возведение станции ведется круглосуточно, посменно. Строительство обеспечивают около двух тысяч человек и более 200 единиц различной техники.Территория верхнего бассейна очищена от растительности, проводится отсыпка дамбы, строительство которой осуществляется в рамках подготовки пускового комплекса гидроагрегатов № 1 и № 2. На водоприемнике выполняются работы по бетонированию подпорных стен с правой и левой стороны. В ближайшее время здесь начнется монтаж гидромеханического оборудования: затворов и сороудерживающих решеток.
На площадке строительства здания будущей ГАЭС ведутся работы по устройству теплового контура монтажной площадки и трансформаторной мастерской. Тепловой контур  позволит производить монтаж оборудования  в условиях низких температур. На гидроагрегате № 1 завершены работы по бетонированию блоков спиральной камеры, смонтирована и подготовлена к отделке бетоном шахта турбины. В дальнейшем здесь планируют приступить к монтажу генератора. Сдан переходной участок водовода гидроагрегата №2. Ведется бетонирование блоков спиральной камеры, завершен монтаж шахты турбины ГА №2. На гидроагрегате №3 установлен статор турбины, монтируется спиральная камера. На 4-м агрегате также ведутся работы по монтажу спиральной камеры, установлен статор турбины. В данный момент на площадке строительства здания ГАЭС выполняются работы по бетонированию бычков и стены напорного фронта. На монтажной площадке станционного узла завершен монтаж 2-х мостовых кранов грузоподъемностью по 320 т каждый. Эти краны необходимы для установки основного оборудования станции. В будущем они будут использоваться на эксплуатируемой второй очереди Загорской ГАЭС в период проведения профилактического ремонта оборудования.
В стадии завершения находится строительство комплектного распределительного устройства (КРУЭ) 500 кВ. Готовность объекта превышает 90%: смонтировано основное оборудование, идет монтаж вспомогательных систем, оборудования собственных нужд, а также вентиляции и отопления. Завершается установка элегазового оборудования, высоковольтное испытание которого запланировано на декабрь.


Все новости за сегодня (33)
09:34, 6 Июля 26

Волонтеры «Транснефти» присоединились к экологической акции в Тарховском заказнике под Петербургом

дальше..
09:29, 6 Июля 26

В Оренбуржье идет подготовка электросетевого комплекса к зиме

дальше..
09:27, 6 Июля 26

«Ленсвет» за 5 лет проложил под землей 830 км проводов уличного освещения

дальше..
09:24, 6 Июля 26

«Армавирские электрические сети» обновили свыше 180 км ЛЭП на востоке Кубани

дальше..
09:22, 6 Июля 26

«Россети Урал» заменят более 20 единиц опорно-стержневой изоляции на подстанции в Перми

дальше..
09:15, 6 Июля 26

Вложения СГК в теплоснабжающий комплекс Куйбышева превысят миллиард рублей в 2026 году

дальше..
09:12, 6 Июля 26

«Россети Юг» отремонтировали более 40 крупных подстанций в пяти районах Кубани

дальше..
09:10, 6 Июля 26

«Читаэнерго» обеспечило электроснабжение фестиваля «Степь» в Забайкалье

дальше..
09:06, 6 Июля 26

Команда Богучанской ГЭС вышла в финал Всероссийских соревнований оперативного персонала

дальше..
08:55, 6 Июля 26

На Уфимской ТЭЦ-4 повышена надежность АСУ ТП турбогенератора

дальше..
04:29, 6 Июля 26

«Кубаньэнерго» отремонтировало более 200 км ЛЭП на территории Большого Сочи и Туапсе

дальше..
04:26, 6 Июля 26

«Россети Новосибирск» инвестируют в НИОКР

дальше..
04:21, 6 Июля 26

РусГидро повышает надёжность электросетей Дальнего Востока

дальше..
03:58, 6 Июля 26

Группа российских и китайских учёных синтезировала материал на основе минерала содалита

дальше..
03:52, 6 Июля 26

Амурский ГХК получил первый технологический расплав на производстве полиэтилена

дальше..
03:46, 6 Июля 26

«Россети Северный Кавказ» установили 165 птицезащитных устройств на ЛЭП в Карачаево-Черкесии

дальше..
03:36, 6 Июля 26

«Газпром нефть» знакомит школьников с профессиями нефтегазовой отрасли

дальше..
03:34, 6 Июля 26

«Росатом» провел в Индонезии семинар по вопросам нормативного регулирования плавучих АЭС

дальше..
03:31, 6 Июля 26

Холдинг «Технодинамика» стал победителем форума «Инженеры будущего»

дальше..
03:28, 6 Июля 26

В Москве вручили сертификаты выпускницам совместной с МАГАТЭ женской лидерской программы

дальше..
03:26, 6 Июля 26

В Костромской области построен газопровод для догазификации квартала ИЖС в деревне Халипино

дальше..
03:24, 6 Июля 26

«Россети» обсудили с участниками форума «Инженеры будущего» значение инноваций для развития энергетики

дальше..
03:21, 6 Июля 26

«Росатом» учредил специальный приз для финалистов Всероссийского конкурса «Стартап как диплом»

дальше..
03:05, 6 Июля 26

FESCO запустила прямой железнодорожный сервис между Китаем и странами Центральной Азии

дальше..
03:04, 6 Июля 26

В Удмуртии газифицирована деревня Родники

дальше..
03:01, 6 Июля 26

Правительство спишет часть задолженности по бюджетным кредитам ещё 17 регионам на общую сумму 16,7 млрд рублей

дальше..
02:58, 6 Июля 26

Страны ОПЕК+ увеличили квоты по добыче нефти

дальше..
02:55, 6 Июля 26

«Газпром переработка Благовещенск» пополнил автопарк отечественным автомобилем для перевозки газовых баллонов

дальше..
02:52, 6 Июля 26

Правительство РФ разрешило оборот бензина стандарта Евро-3 до конца 2026 года

дальше..
02:49, 6 Июля 26

Горно-химический комбинат модернизировал установку переочистки плутония

дальше..
02:47, 6 Июля 26

На Дальнем Востоке и в Сибири зафиксированы новые летние рекорды потребления мощности

дальше..
02:45, 6 Июля 26

На Смоленской АЭС прошли ознакомительную практику студенты Обнинского института атомной энергетики

дальше..
02:43, 6 Июля 26

В Прикамье подключены к сетевому газу первые домовладения в поселке Пожва

дальше..


Поздравляем!
Холдинг «Технодинамика» стал победителем форума «Инженеры будущего»

Команда «Техмаш Сплав» холдинга «Технодинамика» госкорпорации Ростех победила в корпоративном рейтинге на Международном молодежном промышленном форуме «Инженеры будущего».



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
