08:27, 17 Мая 11
Теплоэнергетика Россия Дальневосточный ФО

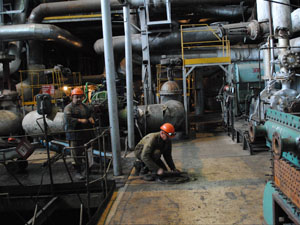

Ремонтам – старт
Теплоэлектростанции филиала ОАО «ДГК» - «Хабаровская генерация» вступают в активную фазу ремонтной кампании. С переходом на летний режим работы и сезонным снижением тепловых нагрузок энергетики наращивают объемы ремонтных работ на станционном оборудовании.
Планом 2011 года намечено выполнить 15 капитальных ремонтов основного оборудования, в том числе 4 единиц паровых котлов, 5 единиц турбоагрегатов, 4 единиц турбогенераторов, 1 трансформатора, 1 водогрейного котла. Ремонтная программа рассчитана на все электростанции филиала - Хабаровские ТЭЦ-1 и ТЭЦ-3, Комсомольские ТЭЦ-2 и ТЭЦ-3, Амурскую ТЭЦ, Майскую ГРЭС, Николаевскую ТЭЦ.
С двухнедельного останова третьей очереди станции, начавшегося 11 мая, на Комсомольской ТЭЦ-2 производится традиционный набор работ: контроль состояния металла трубопроводов и оборудования, ремонт опорно-подвесной системы, замена участков трубопроводов. Подобные мероприятия ожидают и четвертую очередь, которая будет остановлена вслед за третьей.
Почти все лето и начало осени займут расширенные текущие ремонты двух котлоагрегатов. Здесь намечен большой объем спецработ по замене штуцеров на камерах пароперегревателя первой ступени на четвертом котле и замене камер смешения на пароперегревателе четвертой ступени – на седьмом.
Но главным объектом ремонтной программы станции станет турбоагрегат №7. На турбине – два основных вида работ: замена лопаток на одной ступени ротора низкого давления и объемная диагностика металла с целью продления паркового ресурса машины. По генератору значительное время займет проверка бандажных узлов ротора.
Кроме того, вплоть до ноября на станции, включая ее подразделение ТЭЦ-1, будут идти начавшиеся еще в феврале текущие ремонты оборудования. Так, на ТЭЦ-1 в конце апреля из двадцатидневного текущего ремонта вышел четвертый котлоагрегат, на котором были проведены экспертиза промышленной безопасности, а также техническое диагностирование элементов и каркаса котла. В общей сложности к началу осенне-зимнего максимума нагрузок текущие работы пройдут на тридцати единицах оборудования.
Нынешним летом на ремонтируемых объектах станции, кроме двух традиционных подрядчиков, будет в полной мере задействован собственный персонал, которому отведен значительный объем работ. Точное определение дефектов, их своевременное выявление и устранение, принятие оптимальных решений по состоянию оборудования – для этого, как отметил главный инженер Комсомольской ТЭЦ-2 Владимир Близнецов, нужны четкая организация работы всех участников ремонтного процесса и усиление контроля за качеством ее выполнения.
Все новости за сегодня (11)
04:36, 13 Февраля 26
Нижне-Свирская ГЭС восстановила поворотно-лопастной режим работы гидроагрегата №4
дальше..
|
 |
04:29, 13 Февраля 26
В Музей Победы переданы 11 «капсул памяти» с землей городов-героев и крепости-героя России и Беларуси
дальше..
|
 |
04:25, 13 Февраля 26
45 бригад «Владимирэнерго» готовы к оперативному реагированию на возможные последствия непогоды
дальше..
|
 |
04:22, 13 Февраля 26
Дзауджикауская ГЭС вывела в капремонт гидроагрегат №3
дальше..
|
 |
04:15, 13 Февраля 26
«Россети Тюмень» выявили 169 бесхозяйных энергообъектов в 2025 году
дальше..
|
 |
04:12, 13 Февраля 26
Проект строительства энергоблока №1 на Улан-Удэнской ТЭЦ-2 получил положительное заключение Главгосэкспертизы России
дальше..
|
 |
03:38, 13 Февраля 26
«Пензаэнерго» отремонтирует в 2026 году более 85 км высоковольтных ЛЭП
дальше..
|
 |
03:35, 13 Февраля 26
В Ленинградской области построены новые сети газораспределения в деревне Васкелово
дальше..
|
 |
03:34, 13 Февраля 26
Системный оператор ЕЭС России усовершенствовал ИТ-инфраструктуру
дальше..
|
 |
03:26, 13 Февраля 26
«Росатом» готов делиться с Египтом аддитивными технологиями
дальше..
|
 |
03:21, 13 Февраля 26
«Газпром трансгаз Екатеринбург» отремонтировал участок газопровода «Бухара — Урал» в Челябинской области
дальше..
|
 |
|
 |
|
|
