11:26, 5 Декабря 13
Гидроэнергетика Россия Дальневосточный ФО
Началось бетонирование водосбросной плотины Нижне-Бурейской ГЭС
На строящейся Нижне-Бурейской ГЭС, возводимой в Амурской области, уложены первые кубометры бетона в водосбросную часть плотины станции. До конца года в это сооружение должно уложено 1,45 тыс. м³ монолитного гидротехнического бетона.
Водосбросная плотина предназначена для пропуска излишков воды в паводковый период. Сброс воды будет осуществляться через пять пролетов шириной по 20 м, перекрываемых сегментными затворами. Общая пропускная способность водосбросной плотины составляет 13 332 м³/с, что обеспечивает безопасное прохождение паводка, вероятность наступления которого составляет 1 раз в 10 000 лет.
К концу ноября в котловане Нижне-Бурейской ГЭС увеличилось количество рабочих до более чем 360 строителей разных специальностей, что почти вдвое больше, чем в октябре. Рост численности специалистов связан, прежде всего, с расширением фронта бетонных работ.

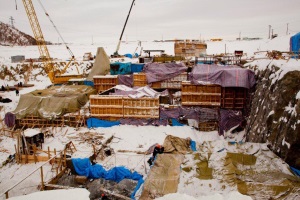

Несмотря на низкие температуры, ведутся активные бетонные работы в районе сопрягающего устоя (часть плотины, обеспечивающая плавный вход и выход потока воды на водосбросную часть плотины, а также сопряжение бетонной и земляной плотин). Продолжается бетонирование секций правобережной глухой плотины. Требуемое качество укладки бетона обеспечивается в том числе сооружением специальных шатров-«тепляков» над каждой бетонируемой секцией, и контролируется сотрудниками строительной лаборатории.
Завершаются буровзрывные работы по подготовке основания сооружений гидроэлектростанции. Годовой объем выемки скальных грунтов запланирован в объеме 576,9 тыс. м³. Параллельно ведется отсыпка полотна автодороги на гребень плотины со стороны нижнего бьефа.
Продолжаются строительно-монтажные работы в районе бетонно-обогатительного хозяйства, помещение химдобавок, склад инертных заполнителей. К концу года бетонное хозяйство будет функционировать в полном объеме. Гравийно-сортировочное хозяйство уже перевыполнило годовую программу по переработке инертных материалов (песчано-гравийной смеси). Но для обеспечения растущих потребностей стройки планируется приобретение и монтаж еще одной установки с сухой сортировкой. Ведутся подготовительные работы по разработке карьера песка №5.
На базе гидромеханического оборудования возводится склад, сооружается открытая площадка складирования, монтируется козловой кран грузоподъемностью в 50 тонн. База будет сдана к концу года, и к моменту начала монтажа гидромеханического оборудования в котловане все системы её будут отлажены.
Все новости за сегодня (0)
|
Партнёрству «Кузбассразрезугля» и БЕЛАЗа — 60 лет
История сотрудничества началась, когда первый белорусский самосвал вышел в кузбасский угольный забой. А дальше — шестьдесят лет новых моделей, производственных рекордов и инженерных решений. Шли годы, самосвалы становились мощнее, а объёмы добычи — больше.
|
