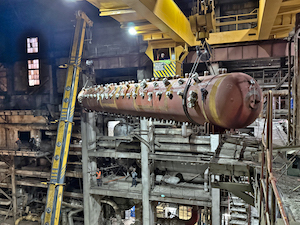

На Стерлитамакской ТЭЦ установлен в проектное положение новый барабан котлоагрегата
Специалисты Стерлитамакской ТЭЦ и подрядной организации провели сложнейшую логистическую операцию: в условиях действующего производства в главный корпус электростанции был доставлен, перемещен по цеху и смонтирован на штатное место новый барабан котла №4. Уникальность процесса определялась внушительными габаритами и массой оборудования: длина цилиндрического корпуса составляет более 18 м при диаметре 1,6 м и толщине стенки 115 мм. Общий вес изделия с внутренними устройствами достигает 98 тонн.
Выполнению столь ответственной задачи предшествовал комплекс подготовительных работ. На ТЭЦ смонтировали дополнительные опорные конструкции под барабан, оборудовали специализированную монтажную площадку для его транспортировки, а также провели усиление несущих конструкций перекрытия на нулевой отметке в котельном отделении для обеспечения безопасной работы автотрала и крановой техники.
Сам подъем котельного агрегата осуществлялся синхронно двумя кранами — стационарным краном грузоподъемностью 50 тонн и автокраном грузоподъемностью 230 тонн. Такая схема монтажа потребовала исключительной слаженности действий крановщиков и сигнальщиков, распределенных по разным отметкам, а также четкого руководства со стороны ответственного производителя работ. Благодаря их профессионализму удалось обеспечить ювелирную точность позиционирования и исключить любые риски для многочисленных коммуникаций и действующего оборудования станции.
В итоге задача была выполнена с высоким качеством: барабан установлен в проектное положение на штатные опоры. В настоящее время подрядная организация приступила к восстановлению обвязки барабана по всем технологическим потокам. После завершения этого этапа начнутся пусконаладочные работы.
Изготовленный на Таганрогском котельном заводе барабан был поставлен на производственную площадку Стерлитамакской ТЭЦ железнодорожным транспортом. Конструкция выполнена из высококачественной стали марки 16ГНМА, что гарантирует высокую эксплуатационную надежность. Расчетный ресурс работы нового оборудования составляет 300 тыс. часов.
Модернизация парового котла №4 типа Е-420/140ГМ (ТГМ-84) с заменой ресурсоопределяющих элементов ведется в рамках реконструкции, стартовавшей в декабре 2025 года, и продлится до декабря 2026 года. Ключевая цель проекта — продление жизненного цикла котельного агрегата и повышение надежности энергоснабжения потребителей.
16:05, 28 Июля 26
«Россети Северный Кавказ» привели в нормативное состояние оборудование 30 подстанций в Кабардино-Балкарии
дальше..
|
 |
16:03, 28 Июля 26
ФАС возбудила дела по признакам необоснованного повышения цен на топливо
дальше..
|
 |
15:59, 28 Июля 26
Строительная готовность газопровода высокого давления в Троицком округе Москвы достигла 75%
дальше..
|
 |
15:54, 28 Июля 26
Омская ЦБПО выпустила за полгода 10 тысяч единиц продукции
дальше..
|
 |
14:47, 28 Июля 26
Мощность угольного терминала «Остерра» в Хабаровском крае вырастет до 40 млн тонн в год
дальше..
|
 |
14:43, 28 Июля 26
Фонари в классическом стиле преобразили Красную улицу в Кронштадте
дальше..
|
 |
14:37, 28 Июля 26
Студенты из шести стран прошли производственную практику на базе «Нововоронежатомэнергоремонта»
дальше..
|
 |
14:36, 28 Июля 26
В Сарове завершилась IV Всероссийская школа по физике элементарных частиц и космологии
дальше..
|
 |
14:32, 28 Июля 26
РусГидро выплатило купонный доход по биржевым облигациям трех серий
дальше..
|
 |
14:23, 28 Июля 26
Казахстан представил китайским инвесторам перспективные проекты в углехимии и нефтегазохимии
дальше..
|
 |
14:09, 28 Июля 26
Прогнозный рост электропотребления на Дальнем Востоке составляет 30% к 2030 году
дальше..
|
 |
14:00, 28 Июля 26
Амурская ТЭЦ-1 обновит теплофикационное оборудование
дальше..
|
 |
13:58, 28 Июля 26
«ОДК-Климов» участвует в проекте по трудоустройству ветеранов СВО
дальше..
|
 |
13:54, 28 Июля 26
В Ленинградской области реконструированы газовые сети монастыря в селе Старая Ладога
дальше..
|
 |
13:51, 28 Июля 26
«Роснефть» представила обновленный программный комплекс для проектирования и строительства скважин
дальше..
|
 |
13:44, 28 Июля 26
На стройплощадке энергоблока №4 Ленинградской АЭС-2 создан кольцевой коридор здания реактора
дальше..
|
 |
13:39, 28 Июля 26
Назаровская ГРЭС заменит 2,5 км трубопроводов
дальше..
|
 |
13:33, 28 Июля 26
Муравленковский ГПЗ повысил энергоэффективность газопереработки
дальше..
|
 |
13:09, 28 Июля 26
«Электрощит Самара» и «Парус Электро» построят крупнейший объект солнечной генерации в Забайкалье
дальше..
|
 |
12:58, 28 Июля 26
Подольский машиностроительный завод поставит котёл-утилизатор на Пермскую ТЭЦ-14
дальше..
|
 |
12:52, 28 Июля 26
Ученые применили метод Прони-фильтрации для оценки нефтегазоносности месторождений
дальше..
|
 |
12:49, 28 Июля 26
«Россети Урал» обновили оборудование трех подстанций на юге Челябинской области
дальше..
|
 |
12:48, 28 Июля 26
«Роснефть» внедряет новую систему для направленного бурения скважин
дальше..
|
 |
12:46, 28 Июля 26
Смоленская АЭС поддержала студенческий форум в Десногорске
дальше..
|
 |
12:42, 28 Июля 26
«Т Плюс» заменила 7,5 км теплосетей в Балакове
дальше..
|
 |
12:37, 28 Июля 26
«Газпром» обновил исторический максимум суточных поставок газа в Китай по газопроводу «Сила Сибири»
дальше..
|
 |
12:32, 28 Июля 26
«Владимирэнерго» электрифицировало за полгода свыше 1600 новых объектов
дальше..
|
 |
12:30, 28 Июля 26
Пермские энергетики научились управлять беспилотниками для обследования ЛЭП
дальше..
|
 |
12:27, 28 Июля 26
Выработка электроэнергии на Саратовской ГЭС во втором квартале 2026 года выросла на 11%
дальше..
|
 |
12:25, 28 Июля 26
«Россети Сибирь» готовят электросети Кузбасса к новому отопительному сезону
дальше..
|
 |
12:21, 28 Июля 26
ВТИ разработал программный комплекс для оценки возможности сжигания непроектных углей на ТЭС
дальше..
|
 |
11:17, 28 Июля 26
Ростех изготовил четвертую серийную турбину ГТД-110М для ТЭК
дальше..
|
 |
09:38, 28 Июля 26
Доля углеводородов в структуре перевозимых по Севморпути грузов составляет 86%
дальше..
|
 |
09:33, 28 Июля 26
В городе-спутнике Ленинградской АЭС впервые прошёл фестиваль «Паруса духа в атомных городах»
дальше..
|
 |
09:20, 28 Июля 26
Ростовская АЭС на 106,1% выполнила план по выработке электроэнергии в I полугодии 2026 года
дальше..
|
 |
09:17, 28 Июля 26
Молодым забайкальцам предложили стать сотрудниками «Читаэнерго»
дальше..
|
 |
09:14, 28 Июля 26
«Россети Новосибирск» снижают аварийность в электросетях региона
дальше..
|
 |
08:40, 28 Июля 26
Энергетики Артёмовской ТЭЦ благоустроили зону отдыха на побережье озера Карасиное
дальше..
|
 |
08:39, 28 Июля 26
Коллектив Новосибирской ГЭС награжден за вклад в безопасность города
дальше..
|
 |
08:35, 28 Июля 26
«Россети Юг» устраняют последствия непогоды в Ростовской области
дальше..
|
 |
05:59, 28 Июля 26
КТК возобновил перевалку нефти на морском терминале под Новороссийском
дальше..
|
 |
05:44, 28 Июля 26
Волжская ГЭС за полгода увеличила выработку электроэнергии на 15% - до 7,5 млн кВт·ч
дальше..
|
 |
05:41, 28 Июля 26
Эффективность шлаковой продукции для дорожного строительства подтвердили в Свердловской области
дальше..
|
 |
05:34, 28 Июля 26
От литиевых сорбентов до логистики СПГ: чем удивит юбилейный форум «Энергия Сахалина»
дальше..
|
 |
05:22, 28 Июля 26
«Росатом» выступил партнёром проведения международного командного турнира «Земляне»
дальше..
|
 |
05:20, 28 Июля 26
В Волховском районе Ленинградской области построены сети газораспределения по трем деревням
дальше..
|
 |
05:19, 28 Июля 26
«Росатом» разработал композитный остановочный павильон
дальше..
|
 |
05:15, 28 Июля 26
Уральские газовики выступили на турнире косарей
дальше..
|
 |
05:10, 28 Июля 26
В Губкинском университете синтезировали реагент для переработки нефтешламов
дальше..
|
 |
05:07, 28 Июля 26
«Газпром трансгаз Санкт-Петербург» отремонтировал газопровод-отвод «Волхов — Петрозаводск»
дальше..
|
 |
|
 |
