![]() |
|
|
|
|
|
Главная / Новости / Отрасли ТЭК / Три градирни на Томь-Усинской ГРЭС будут введены в эксплуатацию до конца 2025 года
12:26, 29 Сентября 23
Электроэнергетическая Россия Сибирский ФО Три градирни на Томь-Усинской ГРЭС будут введены в эксплуатацию до конца 2025 года ![]() В ходе расширенного совещания исполнительный директор Сибирской генерирующей компании Павел Барило обсудил с руководством Томь-Усинской ГРЭС и подрядных организаций ряд ключевых моментов по модернизации энергоблока №6 в рамках выполнения правительственной программы ДПМ-2.
Модернизация энергоблока №6 мощностью 200 Мвт, в состав которого входят турбогенератор №6 и двухкорпусный котлоагрегат №11, стартовала на электростанции в июле текущего года. Демонтажные работы на котле и оборудовании генератора выполнены с опережением плановых сроков — на 30%.
«Ускориться» в проведении демонтажных работ на одиннадцатом котле специалистам помог опыт, приобретенный в ходе модернизации энергоблока №7. Запуск в эксплуатацию седьмого, аналогичного шестому по характеристикам, энергоблока состоялся на Томь-Усинской ГРЭС в начале 2023 года. Поэтому на энергоблоке №6 и «разбор полетов» с учетом возможных сложностей, и оптимизация производственных процессов выполнены, что называется, «по горячим следам» и с хорошим эффектом.
Обновление энергоблока №6 на Томь-Усинской ГРЭС проводит в рамках правительственной программы по модернизации генерирующих объектов. Цель программы ДПМ-2 — заменить отработавшее ресурс генерирующее оборудование, улучшить технико-экономические и экологические показатели, а также повысить производительность электростанций.
В ходе масштабного обновления шестого энергоблока предстоит не только заменить системы автоматизированного управления и оборудование котлоагрегата №11, начиная от поверхностей нагрева и заканчивая контрольно-измерительными приборами и автоматикой, но и установить новый генератор мощностью 200 Мвт, производства НПО «ЭЛСИБ». Кроме того, на шестом энергоблоке в рамках ремонтной программы будет выполнен капитальный ремонт с заменой элементов турбины.
Подготовка к первому пуску энергоблока №6 запланирована на вторую половину октября 2024 года. Оценил Павел Барило и готовность строящихся объектов технического водоснабжения станции — градирен и циркуляционной насосной станции (ЦНС), задача которой забирать нагретую воду из отводящего канала ГРЭС и подавать через систему циркуляционных водоводов на брызгальные устройства градирни.
Комплекс из трех градирен предназначен для охлаждения воды, прошедшей технологический процесс, то есть нагретой на этапе прохождения через конденсаторы турбин. Затем эта вода вновь будет направляться по системе открытых каналов в новый производственный цикл. Таким образом, существенно снизится нагрузка на реку Томь.
Мощностей гидросооружений будет достаточно для работы при обычных нагрузках электростанции, а в пиковом режиме объем речной воды, необходимой для выработки электроэнергии, снизится на 96 000 м³/час.

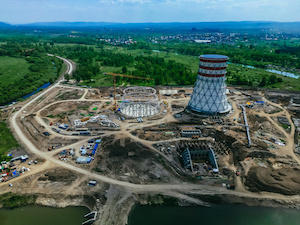

На сегодняшний день строительство градирни №1 и подземной части ЦНС на Томь-Усинской ГРЭС практически завершены. Продолжается возведение каркаса градирни №2, идут подготовительные работы к строительству градирни №3.
До ввода первых гидросооружений в эксплуатацию еще необходимо выполнить целый комплекс работ, включая возведение надземной части насосной станции, монтаж механического оборудования ЦНС, трассировку кабельных линий, окончание строительства водозаборного ковша.
Источник: СГК
Все новости за сегодня (0)
|
Жигулёвская ГЭС отмечает 70-летний юбилей
Жигулёвская ГЭС 29 декабря 2025 года отмечает 70-летие со дня пуска первого гидроагрегата. За семь десятилетий станция выработала более 721 млрд кВт·ч. |
|
О проекте
Размещение рекламы на портале
Баннеры и логотипы "Energyland.info" |
|
