13:12, 20 Июня 14
Электроэнергетическая Россия Северо-западный ФО

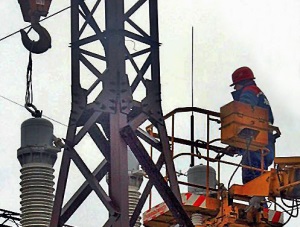

«Колэнерго» на 100% выполнит план первого полугодия по ремонту оборудования
По информации отдела организации ремонтов, на сегодняшний день отремонтировано 182 километра линий электропередачи напряжением 35-150 кВ. До конца месяца предполагается отремонтировать еще около 40 км линий.
В перечне выполненных работ – замена деталей опор, ремонт фундаментов, усиление нижней части металлических опор, замена изоляторов, выправка деревянных опор и др.
На подстанциях Колэнерго на сегодняшний день выполнен капитальный ремонт трансформатора Т-1 (подстанция 150 кВ в Мончегорске), 106-ти выключателей 6-150 кВ, отремонтировано 15 отделителей и короткозамыкателей, 55 разъединителей 35-150 кВ. Произведён ремонт 9 трансформаторных подстанций напряжением 6-10 кВ.
Проводится замена металлоконструкций открытого распредустройства узловой подстанции ПС-11А (150 кВ), питающей Мончегорск и комбинат Североникель. Завершение работ запланировано в ноябре.
Ожидаемое выполнение ремонтов на конец полугодия составит 73 млн. рублей, в том числе хозспособом - около 45млн. рублей, подрядным способом - около 28 млн. рублей. Ожидается, что план полугодия будет выполнен на 100 процентов.
В целом, годовая ремонтная программа для объектов электросетевого комплекса «Колэнерго» утверждена в размере 192,5 млн. рублей, что на 16,1млн. рублей меньше фактической цифры за 2013 год. При этом хозспособом запланировано освоить 103,6 млн. рублей.
В числе объектов, повышающих надежность электроснабжения потребителей, установка противоаварийной автоматики (ПА) на ВЛ-110 кВ «Кольцевая» и «Бугор»; реконструкция РЗиПА на ПС 110 кВ «Юго-Западная», ПС 110 кВ «Лебедянь», ПС 110 кВ «Донская». На эти же цели направлена работа по замене отделителей и короткозамыкателей на элегазовые выключатели на 19 ПС 35-110 кВ.
Новые мощности для развития региона обеспечит строительство первой очереди новой стационарной ПС 110 кВ "Рождество" на 25 МВА, призванной стать источником питания для строящегося в Краснинском районе машиностроительного комплекса группы компаний ИРИТО. Не менее важным объектом инвестпрограммы липецкого филиала в текущем году станет устройство площадки под мобильную передвижную подстанцию ММПС 35 кВ для электроснабжения строящегося в Липецком районе города-спутника Романово.
Перспективное развитие региона призван обеспечить проект по строительству подстанции на базе микропроцессорных устройств 35/10 кВ «Черная Слобода», ввод которой запланирован на 2017 год. Новый объект обеспечит энергетические потребности масштабного жилищного строительства в северном районе г. Ельца - Черной Слободе.
В целом на реализацию инвестиционной программы, сформированной с учетом технической политики компании и утвержденной органами исполнительной власти Липецкой области, будет направлено 1,78 млрд. рублей.
«Инвестиционная деятельность является важнейшей составляющей успешного функционирования компании. От своевременности и достаточности инвестиций напрямую зависит надежность электросетевого комплекса», - прокомментировал заместитель директора по капитальному строительству Липецкэнерго Вячеслав Гунькин.
