ИНКОТЕК КАРГО доставило корпус реактора для Нововоронежской АЭС

ИНКОТЕК КАРГО доставило корпус реактора для Нововоронежской АЭС Компания ИНКОТЕК КАРГО завершила операцию по доставке на строительную площадку Нововоронежской АЭС-2 корпуса реактора, вес которого составляет 340 тонн.

Корпус реактора, изготовленный ОАО «Ижорские заводы», был отгружен на баржебуксирный состав на причале на реке Нева в Санкт-Петербурге. Для его доставки в Нововоронеж ИНКОТЕК КАРГО разработало маршрут транспортировки по внутренним водным путям. В общей сложности баржебуксирный состав преодолел более 3,8 тыс. км – по Неве, Ладожскому и Онежскому озерам, Волго-Балтийскому каналу, Волге и Дону.
Последний этап водной части транспортировки проходил по верхнему Дону и оказался наиболее сложным. Низкий уровень воды в реке (на 0,5-0,8 м ниже среднестатистического) мог поставить под угрозу возможность своевременной доставки корпуса реактора.

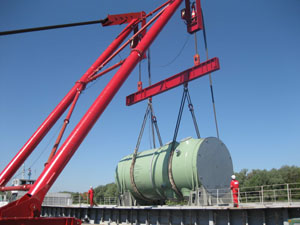

Выгрузка корпуса реактора, длина которого превышает 11 м, а ширина и высота – 5 м, проводилась компанией ИНКОТЕК КАРГО на построенном для этого причале на реке Дон в Нововоронеже. Разгрузочные работы осуществлялись с помощью грузоподъемного устройства ШЕВР, а для доставки были задействованы специализированные самоходные модульные транспортеры, предназначенные для перевозки сверхтяжеловесных грузов.



Все новости за сегодня (39)
12:52, 1 Июля 26

Ленинградская АЭС организовала для детей сотрудников летний отдых в оздоровительных лагерях

дальше..
12:50, 1 Июля 26

Палодарский НХЗ внедряет цифровые решения

дальше..
12:46, 1 Июля 26

Ремонтные кампании на всех АЭС России выполнены в полном объеме и в установленные сроки

дальше..
12:42, 1 Июля 26

Эксперты ВАО АЭС-МЦ отметили высокий уровень пожарной безопасности на Белоярской АЭС в ходе плановой проверки

дальше..
12:40, 1 Июля 26

Генераторы объединили опыт для развития рынка золошлаковых материалов

дальше..
12:01, 1 Июля 26

«ГАЗЭКС» проложил в Свердловской области за полгода почти 80 км газопроводов и сдал более 500 объектов

дальше..
11:59, 1 Июля 26

Западным электрическим сетям Якутскэнерго — 65 лет

дальше..
11:55, 1 Июля 26

ОДК обучит 300 школьников азам 3D-печати в рамках форума «Инженеры будущего-2026»

дальше..
11:50, 1 Июля 26

«Магаданэнерго» отремонтирует 310 км ЛЭП

дальше..
10:49, 1 Июля 26

«Россети Юг» повысили надежность электроснабжения на юге Ростовской области

дальше..
10:45, 1 Июля 26

«Транснефть – Верхняя Волга» выпустила около 39 тысяч мальков стерляди в водные объекты пяти регионов

дальше..
10:43, 1 Июля 26

Представители «Росатома» приняли участие в форуме «Женское лидерство» ШОС

дальше..
10:39, 1 Июля 26

«Росатом» и Руанда утвердили дорожную карту проекта по малым модульным реакторам

дальше..
10:37, 1 Июля 26

В филиале «МГУ Саров» состоялся четвёртый выпуск магистров

дальше..
10:33, 1 Июля 26

«Росатом» поддерживает социальные проекты в атомградах

дальше..
10:29, 1 Июля 26

«НО РАО» организовал первую студенческую полевую школу «Нижнеканский полигон» в Железногорске

дальше..
09:36, 1 Июля 26

ЕТК модернизирует квартальные теплосети в Чкаловском районе Екатеринбурга

дальше..
09:24, 1 Июля 26

РусГидро выплатило 11,717 млрд рублей купонного дохода по биржевым облигациям

дальше..
09:21, 1 Июля 26

Приморские энергетики приняли экзамены у выпускников колледжей

дальше..
09:18, 1 Июля 26

В Новосибирске прошли XI Всероссийские соревнования оперативного персонала ГЭС

дальше..
09:15, 1 Июля 26

«Якутуголь» представил более 30 вакансий на Всероссийской ярмарке трудоустройства

дальше..
09:11, 1 Июля 26

В Благовещенском районе Приамурья реконструирована подстанция 110 кВ «Волково»

дальше..
07:06, 1 Июля 26

«Транснефть – Дружба» изготовила котельную с повышенным температурным режимом

дальше..
07:03, 1 Июля 26

Качканарский ГОК выпустил 250-миллионную тонну окатышей

дальше..
07:00, 1 Июля 26

С начала 2026 года еще восемь интернет-провайдеров Москвы и Подмосковья легализовали установку своих линий на опорах ЛЭП

дальше..
06:57, 1 Июля 26

«Ульяновские распределительные сети» обновляют объекты электросетевого комплекса

дальше..
06:53, 1 Июля 26

Московские производители представили продукцию в Египте

дальше..
06:34, 1 Июля 26

В Сибири обновили порядка 330 км коммунальных сетей по двум программам модернизации ЖКХ

дальше..
06:33, 1 Июля 26

Эксперты Красноярского РДУ оценили теоретическую подготовку выпускников-энергетиков

дальше..
06:24, 1 Июля 26

МЭС Северо-Запада смонтируют 250 птицезащитных устройств на четырех ЛЭП в Санкт-Петербурге и Ленинградской области

дальше..
06:19, 1 Июля 26

«Мечел» не будет выплачивать дивиденды за 2025 год

дальше..
06:16, 1 Июля 26

Долги потребителей за тепловую энергию перед Псковской ГРЭС превысили 18 млн рублей

дальше..
06:12, 1 Июля 26

«Невский трансформатор» запускает производство шунтирующих реакторов

дальше..
05:00, 1 Июля 26

«Газпром энергохолдинг» открыл в Калуге Центр управления персоналом

дальше..
04:59, 1 Июля 26

СИБУР и ЮФУ реализуют проекты в области микрофлюидных технологий

дальше..
04:56, 1 Июля 26

Белоярская АЭС ликвидировала условный разлив нефтепродуктов

дальше..
04:53, 1 Июля 26

FESCO и SIPG Logistics договорились о развитии контейнерных перевозок через порт Шанхай

дальше..
04:50, 1 Июля 26

«Сахалинэнерго» реконструирует системообразующую ЛЭП «Лермонтовка – Краснопольская»

дальше..
04:48, 1 Июля 26

В Белгороде газифицирован новый многоквартирный дом

дальше..


Поздравляем!
Западным электрическим сетям Якутскэнерго — 65 лет Западным электрическим сетям Якутскэнерго — 65 лет

1 июля 1961 года приказом по тресту «Якуталмаз» было создано предприятие «Алмазэнергосеть». В 1964 году его передали районному энергетическому управлению «Якутскэнерго» (входит в Группу РусГидро) и переименовали в Западные электрические сети.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
