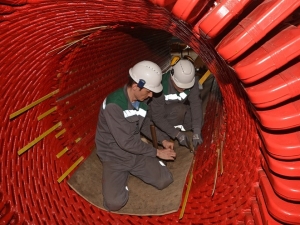

Капремонт энергоблока №2 Ровенской АЭС займет 63 календарных суток
На энергоблоке №2 Ровенской АЭС (ВВЭР-440) продолжается капитальный планово-предупредительный ремонт (ППР), который рассчитан на 63 календарные сутки и приближается к своему экватору.
Наряду с регламентными работами персоналом энергоремонтного подразделения РАЭС выполняется ремонт электротехнического оборудования.
По словам Александра Покидова, заместителя главного инженера энергоремонтного подразделения по ремонту электротехнического оборудования РАЭС, во время ППР-2019 выполняется значительный объем работ. Осуществляется средний ремонт турбогенераторов ТГ-3 и ТГ-4, на ТГ-4 - ремонт ротора с заменой контактного кольца и проверка состояния заклиновки обмотки статора генератора. По состоянию на текущие сутки продолжается сборка оборудования.
Персоналом участка по ремонту комплектных распределительных устройств ЦРЕУ выполнен ремонт линейного оборудования воздушных линий (ВЛ) 330 кВт «РАЭС - Грабов», «РАЭС - Ривне»: выключателей, разъединителей, высокочастотных заградителей. В настоящее время в капитальном ремонте находятся выключатели В-40, В-42.
Кроме того, в пределах главной схемы выдачи мощности РАЭС продолжается текущий ремонт силовых трансформаторов и трансформаторов собственных нужд, находящихся на пристанционном узле энергоблока №2. В установленные сроки выполнен ремонт резервного трансформатора собственных нужд 6ТР и магистрали резервного питания потребителей 6 кВт энергоблока №2.
Александр Покидов комментирует: «Работы на магистралях резервного питания ранее проводились в межремонтный период. Теперь, в связи с подготовкой работы предприятия в условиях нового рынка электроэнергии, для повышения надежности питания потребителей, выполняем ремонт в рамках ППР на остановленном энергоблоке».
Выполнен ремонт двух каналов системы безопасности: 2СБ-2, 2СБ-3. На 2СБ-2 персоналом участка по ремонту турбогенераторов и дизельгенераторов цеха по ремонту электротехнического оборудования проведен капитальный ремонт генератора ДГ-22. На завершающей стадии находится капитальный ремонт трех электродвигателей главных циркуляционных насосов 2ГЦН-4,5,6.
«В целом работы проводятся квалифицированным персоналом, в установленные сроки и в полном объеме. Качественно выполненный ремонт является залогом бесперебойного функционирования электротехнического оборудования и безопасной эксплуатации всего комплекса оборудования РАЭС в целом, обеспечение генерации электрической и выработки тепловой энергии, ее последующей выдачи в сеть» – заключает Александр Покидов
Все новости за сегодня (22)
06:56, 3 Августа 26
Sinopec профинансирует сейсморазведку на участке недр «Березовский» в Западно-Казахстанской области
дальше..
|
 |
06:32, 3 Августа 26
Богучанская ГЭС поддержала привлечение новых педагогов в Кежемский округ
дальше..
|
 |
05:29, 3 Августа 26
КазМунайГаз и CITIC Group выводят стратегическое партнерство на новый уровень
дальше..
|
 |
05:27, 3 Августа 26
Объем инвестиций в отрасль нефтегазохимии на Дальнем Востоке достиг 6 трлн рублей
дальше..
|
 |
05:24, 3 Августа 26
Дальневосточный производитель энергооборудования масштабирует производство на ТОР «Хабаровск»
дальше..
|
 |
05:20, 3 Августа 26
«Мосгаз» реконструировал газопровод среднего давления на Алтуфьевском шоссе
дальше..
|
 |
05:15, 3 Августа 26
Шымкентский НПЗ увеличит производственные мощности с 6 до 12 млн тонн в 2030 году
дальше..
|
 |
05:12, 3 Августа 26
«Газпром трансгаз Екатеринбург» пополнил автопарк новой газомоторной техникой
дальше..
|
 |
05:08, 3 Августа 26
Высокотехнологичные компании Москвы договорились о совместных проектах с партнерами из Китая
дальше..
|
 |
05:06, 3 Августа 26
«РТК‑Электро» поставила токопроводы для уранового рудника в Забайкалье
дальше..
|
 |
05:03, 3 Августа 26
Будущие энергетики из Кабардино-Балкарии получают опыт работы на энергообъектах «Россети Северный Кавказ»
дальше..
|
 |
05:01, 3 Августа 26
Город-спутник Балаковской АЭС реализует проект «Арт-пространство “Искусство без границ”»
дальше..
|
 |
04:44, 3 Августа 26
СГК зарыбляет сибирские реки
дальше..
|
 |
04:40, 3 Августа 26
Каждый пятый выпускник НИУ МИЭТ работает в ОЭЗ «Технополис Москва»
дальше..
|
 |
04:35, 3 Августа 26
Новосибирску потребовалось на 12% больше тепла в I полугодии 2026 года
дальше..
|
 |
04:32, 3 Августа 26
Более 260 студентов пройдут практику на Нововоронежской АЭС в 2026 году
дальше..
|
 |
04:29, 3 Августа 26
«Россети Юг» выдали 55 МВт мощности новым объектам на юго-западе Кубани
дальше..
|
 |
04:26, 3 Августа 26
Каскад Верхневолжских ГЭС за полгода выработал 777 млн кВт⋅ч
дальше..
|
 |
04:20, 3 Августа 26
В Хабаровском крае построен газопровод в селе Виноградовка
дальше..
|
 |
04:18, 3 Августа 26
В Анапе пресечено незаконное подключение к электросетям майнинговой фермы
дальше..
|
 |
04:09, 3 Августа 26
ОПЕК+ повысила сентябрьские квоты на добычу нефти на 188 тысяч баррелей в сутки
дальше..
|
 |
04:06, 3 Августа 26
В Уссурийске введен в эксплуатацию новый газопровод в микрорайоне Радужный
дальше..
|
 |
|
 |
|
|
