Главная / Новости / Отрасли ТЭК / Новосибирская ТЭЦ-5 построит трубопровод и насосы пиковой котельной к началу 2024 года

Новости


14:04, 13 Ноября 23
Теплоэнергетика Россия Сибирский ФО
Новосибирская ТЭЦ-5 построит трубопровод и насосы пиковой котельной к началу 2024 года

Новосибирская ТЭЦ-5 построит трубопровод и насосы пиковой котельной к началу 2024 года Это часть подготовки станции к увеличению подключаемой тепловой нагрузки с учетом перспектив застройки города. Кроме того, перенос тепловой нагрузки на котельную позволит энергоблокам ТЭЦ ежегодно производить больше электроэнергии.

Подрядчик СГК — «ТеплоЭнергоМонтаж» — с осени 2022 года ведет реконструкцию сетевых трубопроводов пиковой водогрейной котельной на Новосибирской ТЭЦ-5. Сейчас работа на финальном этапе. Общие вложения в проект составят суммарно 318 млн рублей, в том числе 229 млн рублей — в 2023 году.

Проект позволит подготовиться к увеличению подключаемой тепловой нагрузки на ТЭЦ-5 — с учетом перспектив застройки города. Кроме того, у энергоблоков появляется возможность вырабатывать больший объем электроэнергии. Реконструкция трубопроводов сетевой воды позволит перераспределять тепловую нагрузку от энергоблоков на пиковую котельную. В результате блоки смогут дополнительно выработать электроэнергию — в объеме порядка 12,5 млн кВт*ч.

Задача мероприятий на водогрейной котельной — преодолеть ограничения в ее работе, повысить эффективность циркуляции сетевой воды через все семь котлов, а также равномерно распределять тепло от котельной по сетевым тепловым выводам. Основное назначение пиковой водогрейной — страховка станции в зимний период: на случай необходимости ремонта энергоблоков. Также ее включают в работу один раз в 5 лет в период нулевого останова ТЭЦ. В этих случаях в работе находится один или два водогрейных котла мощностью 180 Гкал/ч каждый.

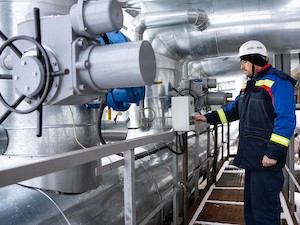

Подрядчик смонтировал около 300 метров сетевого трубопровода крупного диаметра, эстакады для его размещения и площадки обслуживания. Коммуникации готовы к подключению. Проложены кабельные линии электроснабжения для автоматизированного управления тремя сетевыми насосами.

В ноябре ТеплоЭнергоМонтаж выполняет монтаж и обвязку, то есть коммуникации, для сетевых насосов. Включение в работу пиковой водогрейной котельной после глобальной реконструкции ее трубопроводов запланировано на осень 2024 года.

В работах на объекте подрядчик задействовал 25 сотрудников, в том числе узких специалистов — таких как монтажники-наладчики слаботочных систем, слесари-монтажники металлических конструкций, изолировщики.

ТЭЦ-5 — крупнейшая станция Новосибирска, ее доля в обеспечении новосибирцев тепловой энергией составляет 40% (за 2022 год — свыше 5 млн Гкал); остальной объем отпускают ТЭЦ-2, ТЭЦ-3 и ТЭЦ-4. По электроэнергии ТЭЦ-5 обеспечивает около 60% объема производства в Новосибирске. За 2022 год, когда в условиях маловодья пришлось замещать выработку ГЭС, станция произвела 7,2 млрд кВт*ч — с годовым приростом 19%.

Источник: СГК


Все новости за сегодня (5)
10:44, 10 Января 26

В Волгоградской области тушат пожар на нефтебазе после атаки БПЛА

дальше..
08:52, 10 Января 26

В Москве система отопления переходит на усиленный режим работы из-за ожидаемого резкого похолодания

дальше..
08:48, 10 Января 26

РусГидро выплатило 217,35 млн рублей купонного дохода по биржевым облигациям

дальше..
08:44, 10 Января 26

В Казахстане построена химическая лаборатория на стратегическом участке магистрального нефтепровода

дальше..
08:34, 10 Января 26

«Орелэнерго» восстановило почти 1500 км линий электропередачи

дальше..


Поздравляем!
Жигулёвская ГЭС отмечает 70-летний юбилей Жигулёвская ГЭС отмечает 70-летний юбилей

Жигулёвская ГЭС 29 декабря 2025 года отмечает 70-летие со дня пуска первого гидроагрегата. За семь десятилетий станция выработала более 721 млрд кВт·ч.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
