Главная / Новости / Отрасли ТЭК / «Т Плюс» направит полмиллиарда рублей на подготовку ульяновских станций к зиме

Новости


07:32, 20 Июня 21
Теплоэнергетика Россия Приволжский ФО
«Т Плюс» направит полмиллиарда рублей на подготовку ульяновских станций к зиме

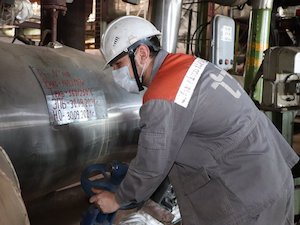

«Т Плюс» направит полмиллиарда рублей на подготовку ульяновских станций к зиме На двух ТЭЦ запланированы масштабные работы: модернизация 18 единиц основного оборудования, в том числе 8 турбоагрегатов и 10 котлов. Выполненные работы повысят надежность теплоснабжения жителей областного центра, а также позволят обеспечить высокое качество поставляемых ресурсов.

Ключевыми мероприятиями программы являются капитальный ремонт турбоагрегата № 9 на ТЭЦ-1 на сумму более 23 млн рублей, а также техническое перевооружение водогрейного котла ТЭЦ-2, на модернизацию которого будет направлено более 38 млн рублей. Здесь специалисты меняют поверхности нагрева – пакеты конвективных труб общим весом 120 тонн. Завершить работы планируется к концу июля. Мощность такого котла позволяет обеспечить до 30% подключенной нагрузки к зоне теплоснабжения ТЭЦ-2.

Также в плановом ремонте находится энергоблок №2, состоящий из паровой турбины и двух котлов. В ходе работ будет заменена трубопроводная арматура различных диаметров (от 100 мм до 1200 мм), проведены диагностика и техническое обслуживание основного и вспомогательного оборудования. На Ульяновской ТЭЦ-1 ведутся работы по обновлению экранных поверхностей нагрева котлоагрегатов и замене набивки холодного и горячего слоя воздухоподогревателей, а также ремонт участка газохода на паровом котле. Произведена замена нижней конвективной части водогрейного котла №6. В эту ремонтную кампанию котел №6 будет также оснащён современной автоматизированной системой розжига и управления горелками. Общая стоимость работ составит более 105 млн рублей.

«Качественная подготовка энергообъектов – залог надежного прохождения отопительного сезона. Параллельно с ремонтами на ТЭЦ, идут обязательные работы на тепловых сетях. Отмечу, что период отключений горячего водоснабжения в ходе ремонтных работ составляет 3-4 дня в зависимости от технологических особенностей участка теплосети. Это значительно ниже нормативного срока отключений ГВС. Такого результата удается достигать благодаря строительству резервных трубопроводов», - подчеркнул директор Ульяновского филиала «Т Плюс» Марат Феткуллов.


Все новости за сегодня (0)


Поздравляем!
Сотрудник ЕВРАЗ НТМК Иван Стасов вошел в число лучших инженеров России Сотрудник ЕВРАЗ НТМК Иван Стасов вошел в число лучших инженеров России

Руководитель группы управления технико-технологического развития ЕВРАЗ НТМК Иван Стасов по итогам XXVI Всероссийского конкурса «Инженер года - 2025» получил звание «Профессиональный инженер России».



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
