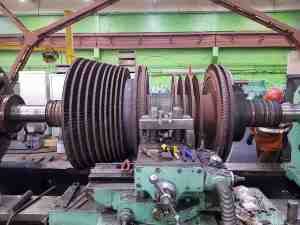

После «лечения» в Воркуте пятитонный гигант продолжает работать на Интинской ТЭЦ

После «лечения» в Воркуте пятитонный гигант продолжает работать на Интинской ТЭЦ На Интинской ТЭЦ Коми филиала «Т Плюс» завершилась подконтрольная эксплуатация турбогенератора №5. В режиме повышенного внимания агрегат работал ровно месяц после того, как на нем прошел капитальный ремонт. За это время он выдал в сеть 3 000 000 киловатт-часов.

Обновление ротора турбогенератора № 5 стало самой масштабной и сложной работой, выполненной на ИТЭЦ за последнее время. Обычно роторы ремонтируют заводы–изготовители, но интинский «рожден» в уже не существующей Чехословакии более полувека назад. И хотя завод-производитель все еще функционирует, капремонт пятитонного гиганта с учетом транспортировки обошелся бы в круглую сумму. Поэтому в Коми филиале было найдено более практичное решение. Взяться за ответственную операцию согласились на Воркутинском механическом заводе. Правда, «гору пришлось везти к Магомеду» – необходимые для ремонта станки транспортировать в Инту оказалось невозможно. 26 августа ротор прибыл в Воркуту и больше месяца, до 30 сентября, на нем шли сложные, скрупулезные работы. Были заменены на новые все 135 уплотнителей, отшлифованы шейки вала. Каждая деталь требовала тщательной обработки на токарном станке. В начале октября обновленный ротор вернулся в Инту. Его установка в статор генератора также требовала большой точности. Работы выполняли специалисты самой станции и подрядной организации, ООО «Энергоремстроймонтаж», из Санкт-Петербурга. Ремонт завершился 29 октября. Пуско-наладочные испытания, во время которых снимались характеристики при различных режимах работы турбины и генератора, прошли успешно. Спустя ровно месяц подконтрольной эксплуатации специалисты ТЭЦ фиксируют надежную безотказную работу агрегата.





Все новости за сегодня (40)
12:48, 17 Февраля 26

«РН-Юганскнефтегаз» сэкономил 565 млн кВт·ч благодаря энергосбережению

дальше..
12:44, 17 Февраля 26

В Тосненском районе Ленобласти модернизировано силовое оборудование на подстанции 110 кВ

дальше..
12:41, 17 Февраля 26

«Газпром газомоторные системы» освоил технологию производства модулей редуцирования газа

дальше..
12:24, 17 Февраля 26

«Озенмунайгаз» улучшает условия труда

дальше..
12:19, 17 Февраля 26

«Адыгейские электрические сети» отремонтируют порядка 160 трансформаторных подстанций

дальше..
11:55, 17 Февраля 26

Топливный дивизион «Росатома» запустил производство восьми марок электролита для аккумуляторов

дальше..
11:54, 17 Февраля 26

«Ярэнерго» поможет ветеранам СВО в трудоустройстве в электроэнергетической отрасли

дальше..
11:50, 17 Февраля 26

«Россети Центр» обеспечили электроэнергией строящуюся кондитерскую фабрику в Курской области

дальше..
11:48, 17 Февраля 26

Лаборант химического анализа» стал 25-й номинацией конкурса «Лучший по профессии» в 2026 году

дальше..
11:42, 17 Февраля 26

МЭС Сибири модернизируют подстанцию 220 кВ «Краснополянская» в Кузбассе

дальше..
11:31, 17 Февраля 26

СИБУР и НТЦ «Приводная Техника» представили разработки в области композитных материалов для подшипников

дальше..
11:28, 17 Февраля 26

В МЭИ исследовали ПО RISC‑V для систем критической инфраструктуры

дальше..
11:24, 17 Февраля 26

Москва на 3,7% увеличила производство аккумуляторов в 2025 году

дальше..
09:50, 17 Февраля 26

«РТ-Техприемка» представила робототехнические решения в парке «Патриот»

дальше..
09:46, 17 Февраля 26

Россия и Киргизия обсудили сотрудничество по проекту Верхне-Нарынского каскада ГЭС

дальше..
09:41, 17 Февраля 26

ВТИ расшифровывает механизмы деструкции катионитов

дальше..
09:16, 17 Февраля 26

«Пермэнерго» в 2025 году выполнило 2000 работ без снятия напряжения

дальше..
09:12, 17 Февраля 26

«Россети Юг» электрифицировали стройплощадку жилого комплекса в Волгограде

дальше..
09:05, 17 Февраля 26

Ученые Томского Политеха представили новую математическую модель изотопологов метиленхлорида

дальше..
09:04, 17 Февраля 26

«Орелэнерго» организовало интеллектуальный поединок для юных энергетиков

дальше..
08:02, 17 Февраля 26

«Самарские распределительные сети» перешли в режим повышенной готовности

дальше..
07:56, 17 Февраля 26

ФАС предписала органу регулирования Московской области исключить из тарифов 556 млн рублей

дальше..
07:53, 17 Февраля 26

При поддержке «Росатома» в Озерске прошел детский фестиваль «ЭХО БДФ Южный Урал»

дальше..
07:50, 17 Февраля 26

Главгосэкспертиза создала собственную языковую модель для поиска ошибок в документации

дальше..
07:43, 17 Февраля 26

Доля ТЭС в структуре выработки электроэнергии в Сибири превысила 62%

дальше..
07:37, 17 Февраля 26

«Росатом» провел в Венгрии научно-образовательный фестиваль «АтомДвиж»

дальше..
07:17, 17 Февраля 26

Минэнерго России запустило серию стратегических семинаров, посвященных энергетике

дальше..
06:52, 17 Февраля 26

ДРСК подарила книги Приморской детской краевой библиотеке

дальше..
06:00, 17 Февраля 26

«Владимирэнерго» устраняет локальные нарушения электроснабжения в четырёх округах Владимирской области

дальше..
05:57, 17 Февраля 26

«Россети Новосибирск» отремонтировали в областном центре около 9 км кабельных ЛЭП

дальше..
05:54, 17 Февраля 26

«Газпром» и РСО запускают студенческий кадровый проект «От вахты до Лахты»

дальше..
05:52, 17 Февраля 26

Каскад Верхневолжских ГЭС готовится к пропуску половодья

дальше..
05:47, 17 Февраля 26

Арабское агентство по атомной энергии подключится к научным исследованиям на реакторе МБИР

дальше..
05:45, 17 Февраля 26

Главным диспетчером Северокавказского РДУ назначен Аракел Гарибян

дальше..
05:39, 17 Февраля 26

«Россети Северный Кавказ» подключили к электросетям в Кабардино-Балкарии более 2,6 тысяч новых потребителей

дальше..
05:30, 17 Февраля 26

«Росатом» приведет в безопасное состояние территорию завода «Кристалл» в Киргизии

дальше..
05:29, 17 Февраля 26

«Газпром добыча Ноябрьск» подвел итоги рационализаторской деятельности за 2025 год

дальше..
05:12, 17 Февраля 26

Студенты Сахалинского горного техникума обучаются на новых тренажерах

дальше..
04:57, 17 Февраля 26

Строительная готовность Московской гигафабрики накопителей энергии «Росатома» превысила 87%

дальше..
04:53, 17 Февраля 26

В пригороде Смоленска реконструирован газопровод через реку Днепр

дальше..


Поздравляем!
Партнёрству «Кузбассразрезугля» и БЕЛАЗа — 60 лет Партнёрству «Кузбассразрезугля» и БЕЛАЗа — 60 лет

История сотрудничества началась, когда первый белорусский самосвал вышел в кузбасский угольный забой. А дальше — шестьдесят лет новых моделей, производственных рекордов и инженерных решений. Шли годы, самосвалы становились мощнее, а объёмы добычи — больше.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
