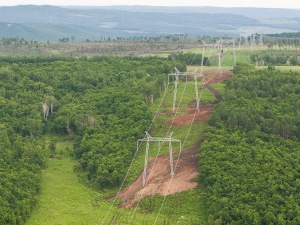

Группа компаний «Индастек» завершает монтаж опор в ходе строительства воздушной линии (ВЛ) 500 кВ «Зейская ГЭС - Амурская». Заказчик строительства − ОАО «Федеральная сетевая компания Единой энергетической системы».
В соответствии с графиком работ энергостроители смонтировали 1335 из 1358 опор ЛЭП. Смонтировано 323 км высоковольтного провода и 71,5 км. линии ВОЛС.
Завершение всех строительно-монтажных работ планируется в четвертом квартале 2012 года. Общая протяженность ВЛ составит 365 километров.
Работы выполняются в рамках реализации проекта по строительству энергомоста 500 кВ Зейская ГЭС - Амурская - государственная граница общей протяженностью свыше 510 км. В результате его завершения будут обеспечены условия для выдачи избыточной мощности энергоисточников Амурской области в Китай.
На пересечении ВЛ 500 кВ «Зейская ГЭС - Амурская» с судоходной рекой Зея «Индастек» ведет строительство спецперехода, длина которого составляет 2275 метров, высота опор – 96 метров. Поскольку температура воздуха в зимний период на этом участке может достигать 52 градусов мороза, провод, изоляция и арматура на переходе будут исполнены в усиленном варианте.
08:00, 24 Апреля 26
Объем инвестиций в Арктическую зону России за 10 лет превысит 30 трлн рублей
дальше..
|
 |
07:58, 24 Апреля 26
На энергоблоке №1 АЭС «Руппур» в Бангладеш завершена ревизия основного оборудования реакторной установки
дальше..
|
 |
07:51, 24 Апреля 26
В Якутии строятся энергообъекты суммарной мощностью более 2 ГВт
дальше..
|
 |
05:54, 24 Апреля 26
Централизованная система противоаварийной автоматики – своеобразный «автопилот» для энергосистемы
дальше..
|
 |
05:52, 24 Апреля 26
В Новосибирской области введен особый противопожарный режим
дальше..
|
 |
05:50, 24 Апреля 26
В СИБУРе представили подход к применению искусственного интеллекта в прикладных исследованиях и разработках
дальше..
|
 |
05:46, 24 Апреля 26
«Газпром нефть» назвала победителей турнира по точным наукам «Умножая таланты»
дальше..
|
 |
05:44, 24 Апреля 26
Работники Московского РДУ привели в порядок мемориал «Поле воинской славы 1812 и 1941 годов»
дальше..
|
 |
05:42, 24 Апреля 26
Холдинг «Швабе» передал в дар больницам Донбасса высокотехнологичное медоборудование
дальше..
|
 |
05:40, 24 Апреля 26
На международном форуме ОДК определяется технологическое будущее двигателестроения
дальше..
|
 |
05:39, 24 Апреля 26
«Газпром межрегионгаз» реализует в ряде регионов пилотный проект Единого центра по работе с клиентами
дальше..
|
 |
05:32, 24 Апреля 26
В Ленинградской области газифицированы первые многоквартирные дома в поселке Мельниково
дальше..
|
 |
05:29, 24 Апреля 26
Павлодарский нефтехимический завод перейдет на трёхлетний межремонтный период
дальше..
|
 |
05:25, 24 Апреля 26
МГИМО и Ростех усилят подготовку специалистов в сфере экспорта высоких технологий
дальше..
|
 |
05:23, 24 Апреля 26
При поддержке «Росатома» в Нижнем Новгороде прошла стажировка для Клуба НКО из разных регионов
дальше..
|
 |
05:20, 24 Апреля 26
В Краснодарском крае подключена к газоснабжению амбулатория в селе Глафировка
дальше..
|
 |
05:16, 24 Апреля 26
«Росатом» организовал мастер-клас для травматологов-ортопедов
дальше..
|
 |
04:57, 24 Апреля 26
Башкирское РДУ знакомит старшеклассников Уфы с профессией диспетчера энергосистемы
дальше..
|
 |
04:42, 24 Апреля 26
«Оренбургнефть» сократила потребление энергоресурсов в 2025 году на 9500 тонн условного топлива
дальше..
|
 |
04:39, 24 Апреля 26
На Ставрополье зажжен Вечный огонь в станице Константиновской
дальше..
|
 |
04:36, 24 Апреля 26
«Россети Московский регион» утроили мощность для школы в Истре
дальше..
|
 |
03:47, 24 Апреля 26
Горнорудный дивизион «Росатома» представил на форуме MiningWorld Russia 2026 программу роботизации
дальше..
|
 |
03:42, 24 Апреля 26
В Ростовской области газифицирован храм в городе Красный Сулин
дальше..
|
 |
|
 |
