Сотрудникам «Ленэнерго» пришлось дважды восстанавливать часть ЛЭП

Сотрудникам «Ленэнерго» пришлось дважды восстанавливать часть ЛЭП С 26 по 30 декабря 2011 года энергетики отремонтировали и включили 29 линий электропередачи 110 кВ, 18 ЛЭП 35 кВ, 341 линию 6-10 кВ. Были запитаны 8 подстанций 110 кВ, 6-35 кВ, 2368 трансформаторных подстанций 6-10/0,4 кВ.

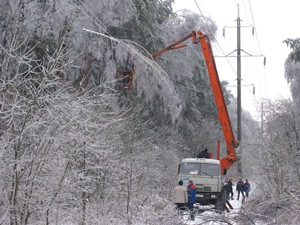

Разрушенные двухдневным штормом электросети в круглосуточном режиме восстанавливали 160 ремонтных бригад (более 500 человек) и порядка 170 единиц специальной техники.

Первая волна шторма прошла по юго-западным районам Ленинградской области вечером 26 декабря и в первой половине 27 декабря. В регионе были обесточены 18 линий электропередачи (ЛЭП) 110 кВ, 19 ЛЭП 35 кВ, 5 подстанций (ПС) 110 кВ, 14 ПС 35 кВ, 1516 трансформаторных подстанций 6-10/0,4 кВ.

Несмотря на сложнейшие погодные условия – сильный ветер с порывами до 30 м/с и мокрый снег, в течение вторника, 27 декабря 2011 года энергетики оперативно организовывали устранение повреждений и включение воздушных линий, осуществляли переключения и запитывание потребителей по резервным схемам.

Однако все усилия по восстановлению электрических сетей были практически сведены на нет вторым штормом, который пришел в регион вечером 27 декабря 2011 года и продолжался всю ночь.

Для организации и координации оперативно-восстановительных работ в ОАО «Ленэнерго» и ОАО «Холдинг МРСК» были созданы оперативные штабы. Также работал региональный штаб при правительстве Ленинградской области. Была организована расстановка персонала и автотранспортной техники в каждом районе для минимизации времени восстановления и ввода в работу аварийно отключившихся ВЛ.

Приоритетное внимание уделялось восстановлению энергоснабжения социально-значимых объектов (школ, детских садов, больниц, очистных сооружений, насосных станций), которые запитывались по резервным схемам, а также с применением передвижных дизель-генераторных установок.

Для восстановления электроснабжения была организована оперативная доставка в районы, пострадавшие от шторма, необходимых материалов, опор и проводов. Были проведены вертолетные облеты трасс ЛЭП для оперативного обнаружения повреждений. Ремонтные работы в труднодоступных районах проводились с привлечением гусеничной спецтехники и болотоходов.

В праздничные дни энергетики продолжат работать в усиленном режиме. На всех подстанциях 110 и 35 кВ организованы круглосуточные дежурства персонала. В районах электросетей будут дежурить дополнительные ремонтные бригады, укомплектованные необходимым оборудованием для оперативного устранения технологических нарушений, современными средствами связи, автотехникой.


Все новости за сегодня (6)
13:57, 8 Января 26

Ирак нашел замену «Лукойлу» в разработке «Западной Курны - 2»

дальше..
09:51, 8 Января 26

В Волгоградской области введены в эксплуатацию три межпоселковых газопровода

дальше..
09:49, 8 Января 26

Оборудование Ростеха обеспечит надежную навигацию самолетов в трех регионах Арктики

дальше..
09:40, 8 Января 26

Филиалы «Атомэнергоремонта» в Волгодонске и Заречном подвели итоги профориентационной деятельности в 2025 году

дальше..
08:36, 8 Января 26

Новосибирская ГЭС подарила высокотехнологичное оборудование роддому №6

дальше..
08:12, 8 Января 26

Ученые ПНИПУ оценили перспективы использования энергоустановок на топливных элементах в зонах децентрализованного электроснабжения

дальше..


Поздравляем!
Жигулёвская ГЭС отмечает 70-летний юбилей Жигулёвская ГЭС отмечает 70-летний юбилей

Жигулёвская ГЭС 29 декабря 2025 года отмечает 70-летие со дня пуска первого гидроагрегата. За семь десятилетий станция выработала более 721 млрд кВт·ч.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
