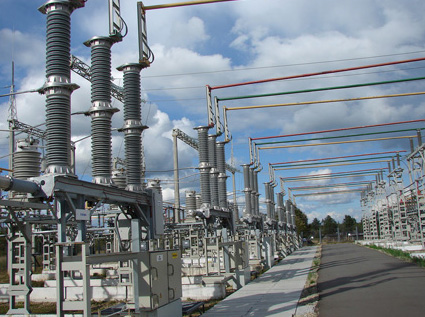

На подстанции «Колпино» начали строительные работы

На подстанции «Колпино» начали строительные работы Филиал ОАО «ИЦ ЕЭС» - «ИЦ «Сети» после получения ЦИУС Северо-Запада положительного заключения Главгосэкспертизы на техническую часть проекта ПС 330 кВ «Колпино» ОАО «ФСК ЕЭС» приступил к строительным работам по расширению подстанции.

В сентябре 2010 года «Инженерный центр ЕЭС» был объявлен победителем конкурса на реализацию проекта комплексной реконструкции подстанции «Колпино» 330/110 кВ для нужд филиала ОАО «ФСК ЕЭС» - МЭС Северо-Запада. Все работы предполагается завершить до декабря 2011 года.

На данный момент обустроены временные городки строителей и администрации, завершен ряд подготовительных работ – подъездная дорога, очистка водоотводной канавы, внутреннее ограждение действующего оборудования, земляные работы. Забиты свайные поля и ведется кирпичная кладка на зданиях ОПУ 330 и 110 кВ. Кроме того, на стадии согласования с ЛенРДУ находятся графики отключений для монтажа и пуско-наладочных работ оборудования 330 кВ и 110 кВ. Из оборудования поставлены выключатели колонковые и трансформаторы тока. Подготовка рабочей документации ведется в соответствии с календарным планом.

Контракт предусматривает разработку рабочей документации, расширение и реконструкцию с заменой оборудования открытого распределительного устройства (ОРУ) 330 кВ, ОРУ 110 кВ, ЗРУ 10 кВ, замену 2-х автотрансформаторов 200 МВА, 2-х трансформаторов 25 МВА, реконструкцию систем РЗА и ПА, а также создание комплекса автоматизированных систем коммерческого учета электроэнергии и управления технологическими процессами, комплекса систем технических средств безопасности.

Подстанция 330 кВ «Колпино» установленной мощностью 600 МВА введена в эксплуатацию в 1982 году. От подстанции отходят 17 линий электропередачи, соединяющих ее с подстанциями 110 и 330 кВ, а также с Ленинградской атомной электростанцией. От стабильной работы подстанции зависит электроснабжение порядка 30 крупных промышленных, транспортных и строительных предприятий Санкт-Петербурга.


Все новости за сегодня (10)
06:09, 6 Июня 26

На Оренбургском нефтегазоконденсатном месторождении запустят пилотный проект по добыче лития из промышленных вод

дальше..
06:07, 6 Июня 26

«Росатом» и ВТБ будут сотрудничать в проектах технологического суверенитета России

дальше..
06:03, 6 Июня 26

РусГидро выплатило 672 млн рублей купонного дохода по биржевым облигациям

дальше..
05:59, 6 Июня 26

«Якутуголь» отгружает топливо в рамках северного завоза

дальше..
05:53, 6 Июня 26

В Москве создадут сервисный центр по обслуживанию литий-ионных аккумуляторных батарей

дальше..
05:48, 6 Июня 26

Турбовинтовой самолет Ил-114-300 и двигатель ПД-8 для «Суперджета» получили сертификаты типа

дальше..
05:43, 6 Июня 26

Первый объект для строительства новых энергоблоков Смоленской АЭС-2 ввёден в эксплуатацию

дальше..
05:39, 6 Июня 26

Ростех разработал нефтемусоросборщик нового поколения

дальше..
05:31, 6 Июня 26

Запорожская АЭС полностью обесточена: задействованы резервные дизель-генераторы

дальше..
05:25, 6 Июня 26

Ирина Ольховская: кооперация предприятий и инновационные технологии станут локомотивом российской экономики

дальше..


Поздравляем!
Проект Композитного дивизиона «Росатома» отмечен премией «HR-бренд 2025» Проект Композитного дивизиона «Росатома» отмечен премией «HR-бренд 2025»

Проект «Композиты без границ!» Композитного дивизиона «Росатома» отмечен премией «HR-бренд 2025» в специальной номинации «Лучшее создается вместе», партнером которой выступил «Газпромбанк».



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
