Второй этап реконструкции Владивостокской ТЭЦ-2 реализован на 85%

Второй этап реконструкции Владивостокской ТЭЦ-2 реализован на 85% Модернизация Владивостокской ТЭЦ-2 предусматривает замену трех наиболее изношенных турбоагрегатов и установку трех новых котлоагрегатов вместо шести отработавших. При этом электрическая мощность оборудования увеличится.

Обновление энергообъекта проводит РусГидро в рамках государственной программы по развитию тепловой электроэнергетики Дальнего Востока, реализуемой с целью замещения изношенных мощностей для обеспечения энергоснабжения новых потребителей.

Второй этап стартовал в начале 2024 года. Он включает замену турбины и двух котлов на один.

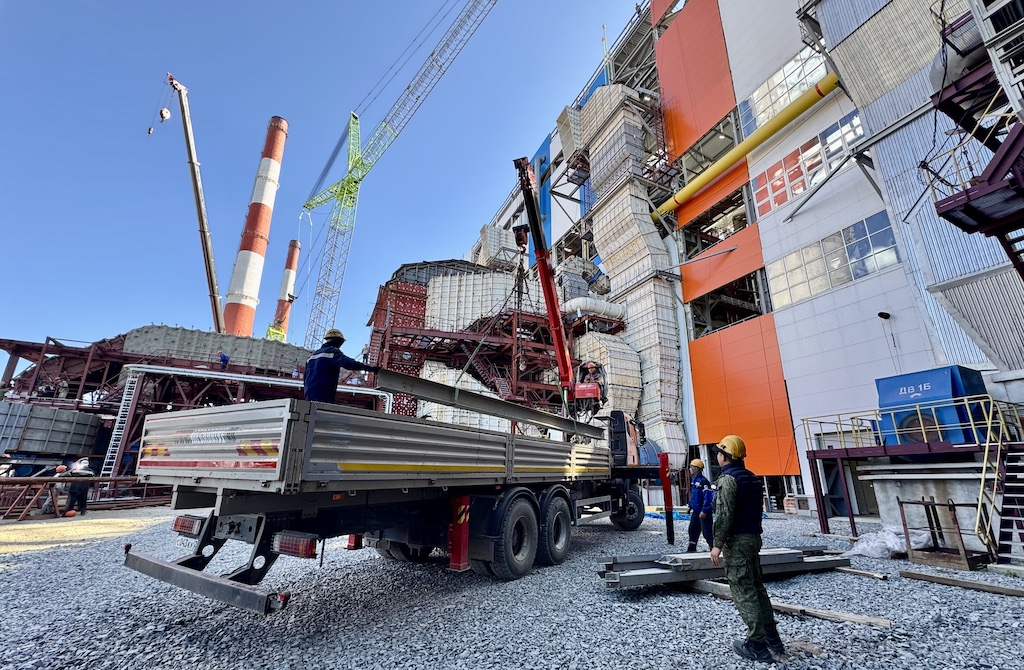

«В соответствии с графиком выполнено более 85% всех работ. Котел смонтирован, успешно прошла его продувка сторонним паром, выполнена парокислородная очистка поверхностей нагрева с целью удаления всех отложений (ржавчина, окалина) и создания защитной пленки на внутренних поверхностях нагрева котла, что в конечном итоге положительно скажется на надежности и эффективности его работы», – поясняет директор Владивостокской ТЭЦ-2 Сергей Трубецкий.


В турбинном отделении работы также ведутся согласно директивным срокам. Турбина смонтирована, ведется монтаж необходимого электротехнического оборудования. Завершен монтаж открытой трансформаторной установки собственных нужд ТСН-2 и ТСН-2Б. Параллельно этим работам завершена установка силового трансформатора Т-2.


Помимо монтажа основного оборудования второго блока, завершается монтаж третьего деаэратора подпитки сетевой воды деаэраторной установки. Это устройство позволяет удалить из подпиточной воды коррозионно-активные газы, чтобы защитить трубопроводы сетевой воды от коррозии. Готово и другое вспомогательное оборудование. Работы по всем направлениям ведутся в круглосуточном режиме. Внутри здания проводится чистовая отделка помещений.

«Завершение второго этапа реконструкции ВТЭЦ-2 запланировано на конец 2025 года. К этому моменту будет произведен запуск нового энергоблока №2. После завершения пуско-наладочных работ будет выполнено комплексное опробование для сдачи объекта в эксплуатацию», – обозначил Сергей Трубецкий.

На береговой насосной станции выполнена замена одного из четырех циркуляционных насосов и двух вращающихся сеток, предназначенных для очистки воды от мусора и водорослей с акватории залива, поступающей с помощью насосного оборудования в циркуляционный охлаждающий контур станции.


«Заменены два участка напорного трубопровода диаметром 1600 мм, общей протяженностью 200 м. Монтаж оборудования ведется в условиях непрерывного режима работы станции, в непосредственной близости с действующим смежным оборудованием», – сообщает главный инженер Владивостокской ТЭЦ-2 Денис Мельник.

Кардинально преображается и внешний облик береговой насосной станции – строители завершают обновление фасада зданий. Кульминацией реконструкции БНС станет замена всех циркуляционных насосов производительностью 12,3 тыс. м³/ч на насосы повышенной производительности - 16,5 тыс. м³/ч. Насосное оборудование оснащено устройством планового пуска, это позволит уменьшить нагрузки на оборудование во время пусковых операций.

Фотографии предоставлены пресс-службой АО «ДГК»


Все новости за сегодня (0)


Поздравляем!
Ленинградская АЭС награждена дипломом II степени регионального этапа Национальной премии «Корпоративный музей» Ленинградская АЭС награждена дипломом II степени регионального этапа Национальной премии «Корпоративный музей»

Музейно-выставочная экспозиция Ленинградской АЭС впервые вошла в шорт-лист регионального этапа Национальной премии «Корпоративный музей» и была представлена в числе финалистов. На финальном этапе проходила защита проектов в столице Арктики – городе Мурманске.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
