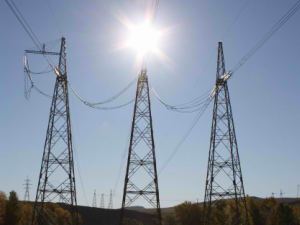

Рисбермы защитят опоры ЛЭП 500 кВ «Абаканская - Итатская» от разливов рек во время паводков

Рисбермы защитят опоры ЛЭП 500 кВ «Абаканская - Итатская» от разливов рек во время паводков Рисбермы - водонепроницаемые части крепления русла в нижнем бьефе водосборного гидротехнического сооружения, предназначенные для сопряжения водобоя с руслом и предохранения русла от размыва и пульсации гашения волн.

«Инженерный центр ЕЭС» приступил к завершающему этапу строительства ВЛ 500 кВ ПС Абаканская – ПС Итатская (цепь № 2). Наряду с основными работами, предстоит выполнение большого объема природоохранных мероприятий, в этом особенность данного этапа.

На сегодня смонтировано 657 фундаментов (99,5%), на трех оставшихся пикетах работы продолжаются. Собрано 650 опор (98,5%), установлено 641 опор (97,1%).

Смонтировано 204,182 км провода и грозотроса  (84% от длины ВЛ 243,065 км).

Выполнены работы по монтажу провода через инженерные сооружения: ВЛ 1150 кВ, 110 кВ, 35 кВ, 10 кВ, ЖД. Выполнены переходы с реконструкцией: ВЛ 500 кВ, ВЛ 220 кВ – 2, ВЛ 110 кВ – 2, ВЛ 10 кВ – 11, ВЛ 0,4 кВ.

Сдача объекта в эксплуатацию планируется в 4 квартале 2013 года.

Субподрядчиками ОАО «ИЦ ЕЭС» по строительству  ВЛ 500 кВ ПС Абаканская – ПС Итатская (№2) являются компании: ОАО «Востоксибэлектросетьстрой», ОАО «Сельэлектрострой», ООО «ДСК ИЛАН», ЗАО «РУССНАБ», ООО «Трансцентр», ООО «МеталлПрокатСнаб», ЗАО «ЗКСК», ТОО «АСПМК-519».

Протяжённость линии – 243,06 км

ОАО «ИЦ ЕЭС» ведет работы титулу «ВЛ 500 кВ ПС Алюминиевая – ПС Абаканская – ПС Итатская с реконструкцией ПС 500 кВ Абаканская и ПС 1150 кВ Итатская» в соответствии с договором, заключенным с филиалом ОАО «ФСК ЕЭС» – МЭС Сибири в 2010 году.

Проектное напряжение ВЛ составляет 500 кВ. Актуальность строительства линии электропередачи возросла после аварии на Саяно-Шушенской ГЭС. Тогда было принято решение для повышения надежности действующей линии электропередачи 500 кВ Алюминиевая - Абаканская – Итатская построить вторую цепь. Первая линия электропередачи возведена около 30 лет назад для  обеспечения выдачи мощности Саяно-Шушенской ГЭС в Хакасию и на юг Красноярского края.

Линия электропередачи 500 кВ Алюминиевая - Абаканская - Итатская проходит по территории Бейского, Усть-Абаканского, Алтайского, Боградского, Ширинского и Орджоникидзевского районов Хакасии, Ужурского и Шарыповского районов Красноярского края.
