На ЧАЭС возвели торцевые стены арки нового безопасного конфайнмента

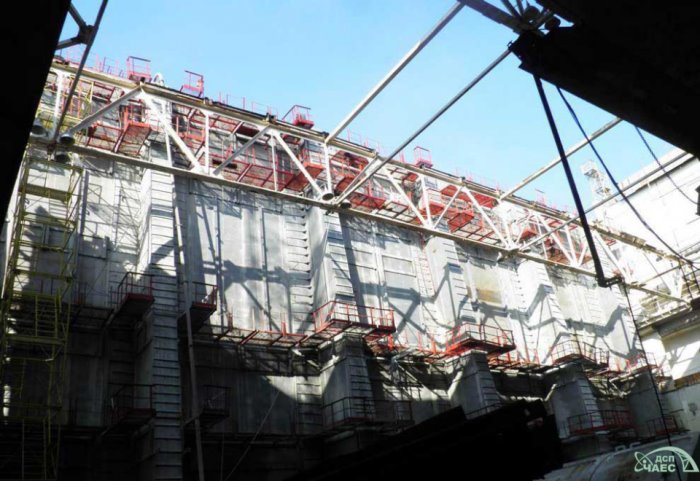

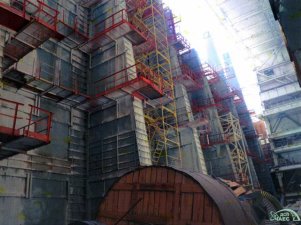

На ЧАЭС возвели торцевые стены арки нового безопасного конфайнмента На Чернобыльской АЭС завершены основные работы по проекту ограждающего контура НБК - возведение торцевых стен, что позволит в установленные сроки выполнить надвижку арки в проектное положение.

Об этом сообщил заместитель руководителя проектов и программ ГУП ПОМ Виктор Поповский. "В целом в ходе работ было использовано 9,6 тысяч кубометров бетона и около полутора тысяч тонн арматуры", - отметил он.

Объем работ включал усиление и герметизацию существующих конструкций II очереди ЧАЭС (блок 3 и 4), к которым будут примыкать торцевые стены Арки, проектирование и строительство новых разделительных стен в пределах существующих конструкций машзала, деаэраторной этажерки, блока В и вспомогательных систем реакторного отделения II очереди ЧАЭС, а также подготовку существующих поверхностей для установки и крепления анкеров герметизации.

До начала работ по возведению новых разделительных стен были демонтированы десятки тонн технологического оборудования и металлоконструкций, удалены и вывезены сотни кубометров бетона. Сложность проекта определялась отличием фактических условий на площадке от первоначальных проектных решений, а также тяжелой радиационной обстановкой и высокими дозовыми нагрузками на персонал.

Работы были закончены с опережением графика, что позволило начать ранний демонтаж подкрановых путей большого машинного крана Potain MD 1100, который использовался при строительстве. В настоящее время выполняется геодезическая съемка выполненных работ, готовится исполнительная документация. В период с 7 по 28 октября будут выполнены работы по демонтажу крана Potain MD 1100, после чего площадка в полном объёме будет передана Новарке для продолжения работ.

Проект «Реконструкция главного корпуса II очереди ЧАЭС (энергоблоки 3,4) с усилением и герметизацией строительных конструкций, выполняющих функции ограждающего контура НБК» реализуется с декабря 2014 года. Стоимость контракта составляет более 40 млн долларов США. Работы финансируются из дополнительного взноса Украины в Чернобыльский фонд «Укрытие».

Данный проект имеет критическое взаимодействие со строительством НБК, поскольку арка не может быть надвинута в проектное положение до завершения строительства торцевых стен.


Все новости за сегодня (0)


Поздравляем!
Ленинградская АЭС награждена дипломом II степени регионального этапа Национальной премии «Корпоративный музей» Ленинградская АЭС награждена дипломом II степени регионального этапа Национальной премии «Корпоративный музей»

Музейно-выставочная экспозиция Ленинградской АЭС впервые вошла в шорт-лист регионального этапа Национальной премии «Корпоративный музей» и была представлена в числе финалистов. На финальном этапе проходила защита проектов в столице Арктики – городе Мурманске.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
