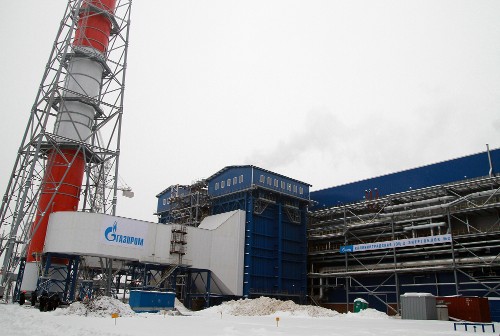

«Газпром» ввел в эксплуатацию второй энергоблок Калининградской ТЭЦ-2

Калининградская ТЭЦ-2 рабоатает в режиме коммерческой эксплуатации Сегодня в ходе предновогоднего селекторного совещания, проведенного председателем правления ОАО «Газпром» Алексеем Миллером из центрального офиса компании в Москве, был введен в эксплуатацию второй энергоблок Калининградской ТЭЦ-2.

С вводом в эксплуатацию второго энергоблока Калининградской ТЭЦ-2 (мощностью 450 МВт), построенного на средства ОАО «Газпром», решена актуальная проблема энергодефицита Калининградской области, значительно повышена надежность энергоснабжения региона, созданы возможности для экспорта электроэнергии.
«„Газпром“ в очень короткие сроки завершил реализацию крупного инвестиционного проекта в области электроэнергетики. Это действительно очень важный проект для энергетики России и для Российской Федерации, поскольку его реализацией мы решаем вопросы энергобезопасности, стабильности и надежности поставок энергоресурсов для самого западного региона России — Калининградской области», — отметил Алексей Миллер.


В мероприятии на Калининградской ТЭЦ-2 приняли участие заместитель председателя Правления Валерий Голубев, член правления, начальник Департамента маркетинга, переработки газа и жидких углеводородов Кирилл Селезнев, член правления, начальник департамента по работе с регионами Российской Федерации Виктор Илюшин, руководители и специалисты ООО «Газпром энергохолдинг», а также представители подрядных организаций.


Постановлением Правительства РФ от 12 октября 2007 года №672 были внесены изменения в Федеральную целевую программу развития Калининградской области в части обеспечения энергетической безопасности региона. Для решения этой проблемы было предусмотрено строительство второго энергоблока Калининградской ТЭЦ-2.


24 сентября 2008 года был подписан Инвестиционный договор между ОАО «Межрегионэнергострой» (Группа «Газпром») и ОАО «Интер РАО ЕЭС». В торжественной церемонии подписания этого документа в Калининграде приняли участие Председатель Правления ОАО «Газпром» Алексей Миллер и Председатель Правления ОАО «Интер РАО ЕЭС» Евгений Дод. Инвестиционным договором было предусмотрено окончание работ и ввод блока в эксплуатацию в декабре 2010 г. Все работы выполнены в срок.

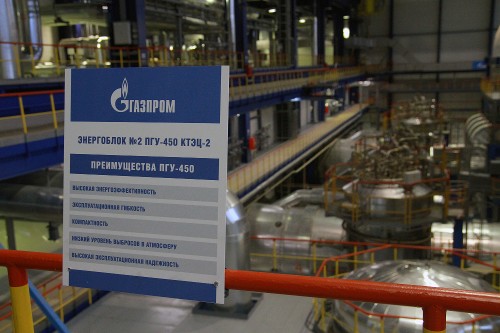

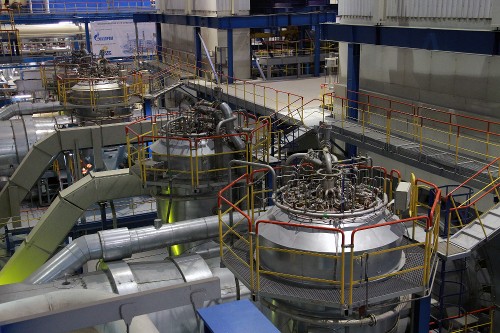

Изготовителем основного оборудования второго энергоблока Калининградской ТЭЦ-2 является ОАО «Силовые машины». В конфигурацию энергоблока входят две газовые турбины ГТЭ-160 и паровая турбина Т-150-7,7.
Все оборудование было поставлено и смонтировано строго в соответствии с планом-графиком строительства.


Для обеспечения газоснабжения второго энергоблока построен газопровод-отвод (ГО) от магистрального газопровода «Минск — Вильнюс — Калининград» до Калининградской ТЭЦ-2. Строительство осуществлялось в техническом коридоре действующего газопровода-отвода к энергоблоку №1 Калининградской ТЭЦ-2. Строительно-монтажные работы выполнялись с ноября 2009 г. по ноябрь 2010 г.
Врезка газопровода-отвода в магистральный газопровод была выполнена 30 ноября 2010 г. Первичный пуск газа осуществлен 7 декабря 2010 г.
Объем инвестиций ОАО «Газпром» в строительство газопровода-отвода составил 865 млн рублей.
Для выдачи мощности второго блока Калининградской ТЭЦ-2 были построены две воздушные линии 330 кВ (киловольт). Общая протяженность двух линий — порядка 50 км. Работы по строительству высоковольтных линий были выполнены с января 2010 г. по декабрь 2010 г.
Объем инвестиций ОАО «Газпром» в строительство высоковольтных линий составил 1,5 млрд руб.
Для обеспечения возможности присоединения второго энергоблока Калининградской ТЭЦ-2 к электрическим сетям ОАО «Межрегионэнергострой» заключил Договор Технологического присоединения с ОАО «Янтарьэнерго». По этому договору ОАО «Янтарьэнерго» выполнило реконструкцию подстанций ПС «Северная» и ПС «Центральная» с установкой нового оборудования для присоединения новых линий, а также оборудования защит и автоматики. Стоимость работ по технологическому присоединению составила 945 млн рублей.


Все новости за сегодня (0)


Поздравляем!
Техническая инспекция ЕЭС отмечает 15-летие со дня основания Техническая инспекция ЕЭС отмечает 15-летие со дня основания

15 лет назад была создана Техническая инспекция ЕЭС – дочернее общество АО «Системный оператор ЕЭС», специализированная организация, оказывающая услуги по оценке технического состояния линий электропередачи и основного оборудования и выявлению рисков снижения надежности функционирования энергосистем России.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
