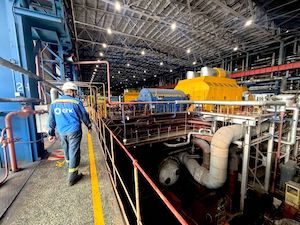

Кемеровская ГРЭС «капиталит» турбоагрегат №1318.11.25 08:52
На турбоагрегате №13 Кемеровской ГРЭС, выведенном в капитальный ремонт, завершилась дефектовка узлов и деталей, по результатам которой начались ремонтные работы.
Турбоагрегат №13 (ТА-13) электрической мощностью 110 МВт был выведен в плановый капитальный ремонт в конце лета. После наработки в 34 тысячи часов турбину и генератор необходимо, как говорят технические специалисты, «капиталить».
Порядок проведения капитального ремонта турбоагрегата стандартный: полная разборка, тщательный осмотр всех узлов, механизмов, деталей — для выявления дефектов, их фиксация. Далее — качественное устранение дефектов, если необходимо — с заменой деталей.
На ТА-13 выполняется типовой ремонт проточной части, ремонт цилиндров, роторов высокого, среднего, низкого давления и вспомогательного оборудования турбоагрегата.
Вместе с типовым объёмом ремонтных работ энергетики запланировали провести дополнительный — установить металлофторопластовую ленту (МФЛ) на первый и второй стул турбины, чтобы обеспечить надежное их перемещение, снизить трение и защитить турбину от повреждений из-за нерасчётных температурных расширений. Опоры, или стулья, поддерживают роторы и цилиндры турбины — их правильное положение важно для нормальной работы оборудования.
Для установки МФЛ на первый и второй стул турбины потребовалось снять их с места установки, а также демонтировать цилиндр высокого давления.
Установка металлофторопластовой ленты выполняется под контролем сотрудника специализированной подрядной организации, которая не только разработала проект, но и контролирует процесс монтажа МФЛ. Работа объемная, кропотливая, но крайне необходимая и важная для дальнейшей надежной работы турбины.
На генераторе также устраняются выявленные дефекты. В числе основных — проведение расклиновки, то есть проверки и подбивки клиньев, фиксирующих обод ротора генератора. Ремонтные работы на турбоагрегате проводятся специалистами АО «СибЭР», сервисного предприятия Сибирской генерирующей компании Для обеспечения окончания ремонта в установленные сроки — середина декабря — бригады работают посменно, в круглосуточном режиме.
Источник: СГК
