Дожди мешают завершить капремонт тепломагистрали в центре Благовещенска


12.08.23 03:40
Дожди мешают завершить капремонт тепломагистрали в центре Благовещенска «Амурские тепловые сети» АО «ДГК» продлили по 14 августа ограничения горячего водоснабжения для потребителей центральной части Благовещенска. Увеличение сроков связано с возросшим объемом работ по капитальному ремонту участка тепломагистрали №1 и плохими погодными условиями.

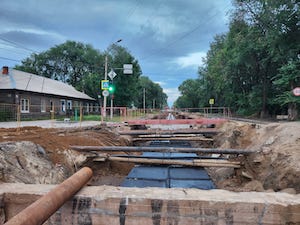

Подачу ГВС рассчитывали возобновить вечером 11 августа, однако подрядчик не успел завершить работы на тепломагистрали №1 Центрального района по ул. Амурской между Комсомольской и Калинина. Капитальный ремонт, в ходе которого предстояло заменить 406 метров теплотрассы диаметром 800 мм, стартовал с начала июля. Темпы работ существенно осложнили дожди: тепловые камеры и лотки затапливало несколько раз, грунтовые воды разрушали траншеи. При этом сам перекрёсток улиц Амурская – Комсомольская — исторически один из самых изь обводненных в городе.

Кроме того, уже во время ремонта был выявлен дополнительный объем работ. Специалисты пришли к выводу, что необходимо смонтировать неподвижную опору. Как пояснил гендиректор подрядной организации Сергей Кудренко, для этого пришлось заказывать на заводе и ждать изготовления балки.

По данным на 20 часов 11 августа, на объекте уложено почти 100% трубопровода, осталось смонтировать финальные метры труб. Полностью готовы нижние лотки, верхний слой уложен на 30%. Также предстоит установить еще несколько сальниковых компенсаторов.

 — Подрядчик пообещал работать все выходные, главное, чтобы это позволила погода. Также задерживается поставка задвижек, однако их можно будет смонтировать позже, не ограничивая горячее водоснабжение, — отмечает главный инженер СП «Амурские тепловые сети» АО «ДГК» Сергей Громов.

В данный момент в областном центре Приамурья полноценно работают только две из пяти тепломагистралей — в городе идет беспрецедентное обновление магистральных и квартальных теплосетей. Из-за реконструкции головных участков сразу двух ТМ перезапитать отключенных потребителей центра невозможно. В связи с этим ограничение горячего водоснабжения продлено до 20 часов 14.08.2023г.  в следующих районах:

от узла «А» ТЭЦ, пер. Угловой, ул. Нагорная, городская больница №1, детская горбольница №1,  центр  города от Нагорной до Богдана Хмельницкого между ул. Горького и Краснофлотской  (поадресный список домов в приложении №1)

Кроме того, с понедельника, 14 августа, энергетики выведут в плановый ремонт очередной участок тепломагистрали №2 Северо-Западного района. Помимо стандартных работ по подготовке коммуникаций к отопительному сезону, будет выполнен капитальный ремонт теплотрассы по ул. Рабочая между Богдана Хмельницкого и Шевченко. Здесь предстоит заменить изношенный участок —  390 метров труб диаметром 500 мм. На это запланировано 18, 3 млн рублей. Работы позволят увеличить надежность теплоснабжения в данном районе.

Фото: АО «ДГК» по Амурской области
