Ветроэнергетические установки начали путь из Владивостока в арктический поселок Тикси

Ветроэнергетические установки начали путь из Владивостока в арктический поселок Тикси ВЭУ производства японской компании Komaihaltec Inc. после завершения необходимых таможенных процедур начали свой путь к арктическому поселку Тикси. Ветроустановки – ключевой элемент уникального ветродизельного комплекса, возводимого РусГидро совместно с японскими партнерами.

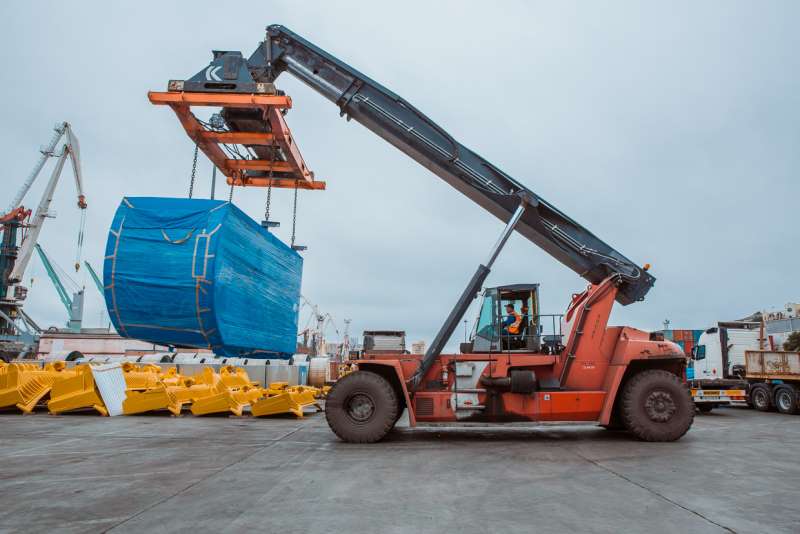

На первом этапе сложной логистической операции оборудование трех ветроустановок будет доставлено на 18 специализированных автомашинах в Якутск. В порту Якутска оборудование общим весом более 200 тонн будет перегружено на речное судно и отправлено в Тикси. Монтаж ветроэнергетических установок планируется завершить в декабре 2018 года, после чего начнется их опытная эксплуатация.

Вторым этапом реализации не имеющего аналогов в России проекта строительства ветродизельного комплекса в Тикси станет монтаж современной дизельной электростанции с системой автоматического управления. Впервые в нашей стране в единый технологический комплекс, управляемый автоматизированной системой, будут объединены три ветроэнергетические установки общей мощностью 900 кВт, дизель-генераторы общей мощностью 3 МВт и система аккумулирования электроэнергии. Ветродизельный комплекс повысит надежность энергоснабжения изолированного полярного поселка Тикси, в котором сейчас проживает более 4 600 человек, и снизит его зависимость от дорогостоящего привозного топлива.

Установленная мощность каждой ветроустановки составляет 300 кВт, высота башен – 41,5 м, диаметр лопастей – 33 м. Оборудование выполнено в «арктическом» исполнении и адаптировано к работе в сложных природно-климатических условиях Заполярья. В нем используются технологии, эффективность и надежность которых была доказана при эксплуатации РусГидро ветроэнергетического комплекса в поселке Усть-Камчатск, работающего с осени 2015 года.



Проект реализуется в рамках меморандума о сотрудничестве между РусГидро, японской организацией NEDO и Республикой Саха (Якутия), а также договора о совместной деятельности между АО «Сахаэнерго» и компанией Takaoka Toko, которая является организатором проекта с японской стороны. В соответствии с подписанными в феврале 2018 года документами, энергетическое оборудование предоставляется японской стороной на безвозмездной основе. РусГидро обеспечивает его доставку и строительно-монтажные работы силами своего дочернего общества  ПАО «Передвижная энергетика». Эксплуатировать комплекс будет АО «Сахаэнерго» (дочернее общество ПАО «Якутскэнерго», входит в группу РусГидро).



Читайте также:

Тэги: ветропарки РусГидро альтернативная энергетика
Все новости за сегодня (40)
11:52, 17 Июля 18

В Белоруссии в 2019 – 2020 годах планируется пуск двух энергоблоков с реакторами ВВЭР-1200

дальше..
11:46, 17 Июля 18

«Янтарьэнерго» выполняет основную часть ремонтной программы хозяйственными способом

дальше..
11:43, 17 Июля 18

Нива ГЭС-2 откроет водосброс на время «Атомной регаты»

дальше..
11:38, 17 Июля 18

Ростовская АЭС включила в сеть энергоблок №3

дальше..
11:32, 17 Июля 18

Нафтогаз предложил изменить методику расчета тарифов на транспортировку газа в соответствии с европейским регламентом

дальше..
11:29, 17 Июля 18

СвердНИИхиммаш поставит выпарные установки для индийской АЭС «Куданкулам»

дальше..
11:13, 17 Июля 18

Ростовская АЭС остановила энергоблок №2 на 45 суток

дальше..
11:11, 17 Июля 18

Сибирская генерирующая компания в I полугодии увеличила производство электрической и тепловой энергии

дальше..
11:08, 17 Июля 18

Энергоблоки №3 и №4 Белоярской АЭС работают на номинальном уровне мощности

дальше..
11:01, 17 Июля 18

Налоговый маневр подразумевает предоставление отрицательного акциза НПЗ на нефть

дальше..
10:58, 17 Июля 18

Совокупная мощность Таврической и Балаклавской ТЭС составит 940 МВт

дальше..
10:49, 17 Июля 18

Южно-Украинская АЭС включила в сеть энергоблок №3 после планового ремонта

дальше..
10:43, 17 Июля 18

Мир может охватить газогидратная революция вслед за сланцевой

дальше..
10:39, 17 Июля 18

«Курская генерация» проверит качество проведенных ремонтов в Железнодорожном округе

дальше..
10:33, 17 Июля 18

«Газпромнефть-Ноябрьскнефтегаз» запустил первую высокоэффективную скважину на Западно-Чатылькинском месторождении

дальше..
10:25, 17 Июля 18

«Квадра» готовит к запуску ПГУ-115 МВт в Алексине

дальше..
10:22, 17 Июля 18

«МРСК Центра и Приволжья» за полгода отремонтировала 125 подстанций 35-110 кВ

дальше..
10:08, 17 Июля 18

Губернатор Магаданской области предложил компании «ДВЭУК» обсудить на ВЭФ перспективу отопления Колымы электричеством

дальше..
09:32, 17 Июля 18

На Пензенской ТЭЦ-1 отремонтировали самую высокую дымовую трубу

дальше..
09:25, 17 Июля 18

Сетевая организация «Комета» задолжала МРСК Волги за услуги по передаче электроэнергии 11,7 миллионов рублей

дальше..
09:10, 17 Июля 18

ЦНИИТМАШ признан лидером в разработке технологий

дальше..
09:09, 17 Июля 18

Татарстан планирует использовать разработки РФЯЦ-ВНИИТФ для цифровизации экономики

дальше..
09:04, 17 Июля 18

«Транснефть – Западная Сибирь» модернизирует системы теплопотребления производственных объектов

дальше..
08:47, 17 Июля 18

Зейская ГЭС снижает пропуск воды через гидроагрегаты

дальше..
08:40, 17 Июля 18

МРСК Центра обеспечила энергоснабжение крупного объекта АПК в Курской области

дальше..
08:32, 17 Июля 18

Эксперты подтвердили соответствие гидротехнических сооружений Балаковской АЭС требованиям безопасности

дальше..
08:08, 17 Июля 18

Украина представила в Европарламенте проект достройки Хмельницкой АЭС и энергомоста в Европу

дальше..
08:05, 17 Июля 18

«Рязаньэнерго» реконструировало около 20 км распредсетей за I полугодие 2018 года

дальше..
07:55, 17 Июля 18

Срок эксплуатации энергоблока №3 Ровенской АЭС продлен на 20 лет

дальше..
07:53, 17 Июля 18

«ВяткаТорф» заготовила 160 тысяч тонн топлива с начала летнего сезона добычи

дальше..
07:52, 17 Июля 18

«Владимирэнерго» подключило к электросетям стадион в Камешковском районе

дальше..
07:47, 17 Июля 18

На стройплощадке Ленинградской АЭС-2 с опережением сроков завершена сварка главного циркуляционного трубопровода

дальше..
07:42, 17 Июля 18

Плановый ремонт котла №7 на Биробиджанской ТЭЦ продлился полтора месяца

дальше..
07:39, 17 Июля 18

СГК прводит кадровые перестановки в руководящем составе Красноярской теплотранспортной компании

дальше..
07:26, 17 Июля 18

На Ровенской АЭС защитная автоматика отключила турбогенератор

дальше..
07:20, 17 Июля 18

«Русснефть» построила на Тагринском месторождении в ХМАО газопровод для поставок ПНГ

дальше..
07:16, 17 Июля 18

На Южно-Украинскую АЭС поступили закладные детали агрегатов насосной станции брызгальных бассейнов

дальше..
07:08, 17 Июля 18

Роснефть создала новую площадку для развития цифровых технологий в нефтегазовой отрасли

дальше..
07:04, 17 Июля 18

ЦКБМ отгрузило комплекты запчастей для индийской АЭС «Куданкулам»

дальше..
06:57, 17 Июля 18

На Усть-Среднеканской ГЭС монтируют силовой трансформатор весом более 135 тонн

дальше..


Поздравляем!
«Новокуйбышевский завод масел и присадок» отмечает 20 лет с начала производственной деятельности «Новокуйбышевский завод масел и присадок» отмечает 20 лет с начала производственной деятельности

ООО «Новокуйбышевский завод масел и присадок», дочернее общество НК «Роснефть», отмечает юбилей - 20 лет со дня образования. За два десятиелетия объем переработки вырос почти на 79%, производство товарной продукции – на 99%.



О проекте Размещение рекламы на портале Баннеры и логотипы "Energyland.info"
Яндекс цитирования         Яндекс.Метрика
